基 地 日 志
日 期:2016年6月26日 星期日
天 气:晴16~28℃、湿度36~92%、降水量0mm、西南风1~2级
部 门:生产部、工程部、承包户管理员
一、生产部:

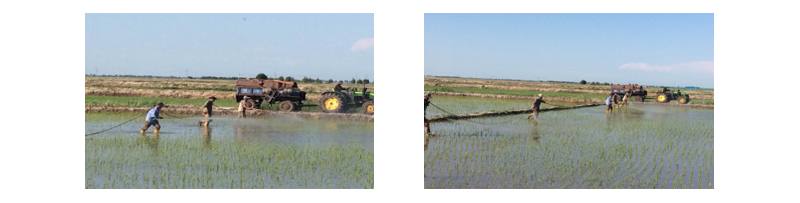

1、北25、26、27、30、31、32地块进行营养液喷施作业。

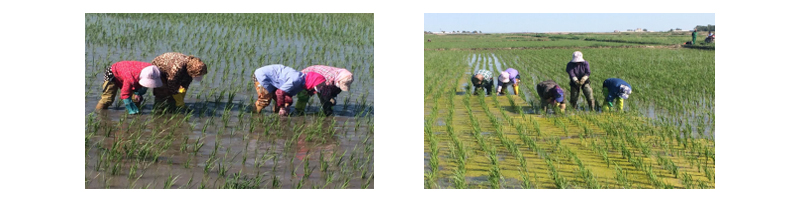

2、52人次对南7、8地块进行二次人工除草作业。
3、对南5地块使用4寸抽水泵进行排水,10时开沟引流后停止抽水。

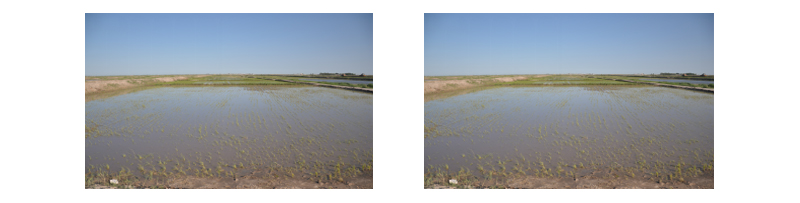

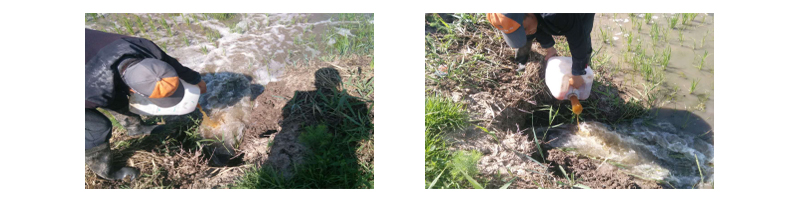

4、北18地块的第19、20格田进行池水兑食用醋酸试验。
5、北区地块标示牌进行安装。
6、棚区整理。
二、工程部:

1、主渠水位-30,提取蓄水池1台水泵5H。
2、强排站:

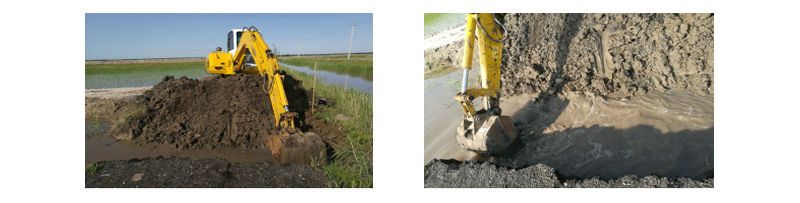

a) 掘开北4联通北主泄水渠之涵洞,加大泄水,后续安排新购、埋设800mmPE管,利于南水北排。
b) 晚上1台抽是不控制箱故障,晚上1台继续提水。

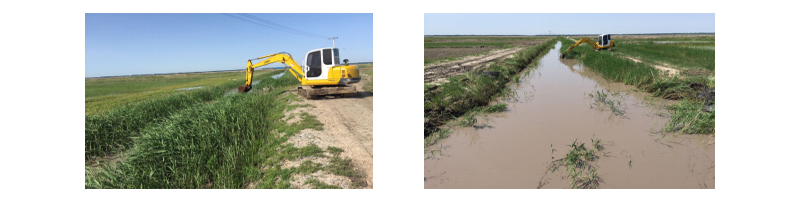

c) 小钩机清理强排站至北1段泄水渠杂草,保障流水顺畅。
三、许老师:
1、上午在北4泄渠流经北农路之涵管上方开槽引流及北农路主泄渠清淤后,南区积水渐退,10时停止人工抽水。
2、南区积水主因地处洼地,另因渠道流程远、渠道平缓流速慢、北4泄渠流经北农路之涵管管径小、北农路主泄渠淤积及强排站停电或故障等因素影响,致使部分格田积水数日需另抽除。
3、根本解决之道为严重易积水池子填土垫高、加大南4北4泄渠流经南农路、18引支渠及北农路之涵管、泄渠清淤、泄渠平日抽干积水增加库容、加大强排功能。

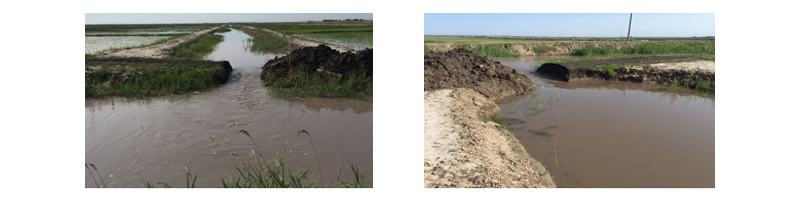

北4泄渠流经北农路之涵管上方开槽引流后水位明显降低
