基 地 日 志
日 期:2016年6月18日 星期六
天 气:阴16~26℃、湿度44~95%、降水量10.2mm、东南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

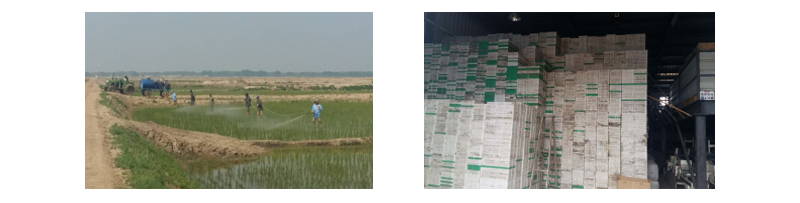

1、南12地块营养液喷施。
2、26人次分别对南13、北7、12地块人工除草作业。
3、秧盘回收堆放完成。

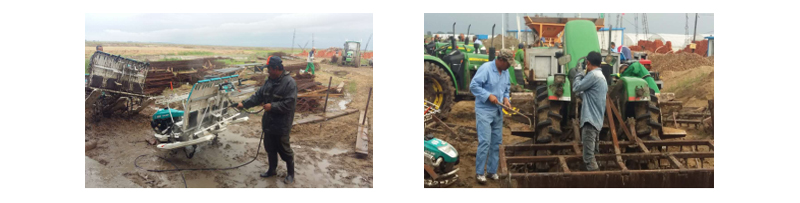

4、中午因雨致除草、营养液喷施暂停,停雨后承包户对插秧机、484等农机具进行清洗。
二、工程部:
1、主渠水位0,关闭主渠闸门,各地块用水量小,未开启蓄水池抽水泵。

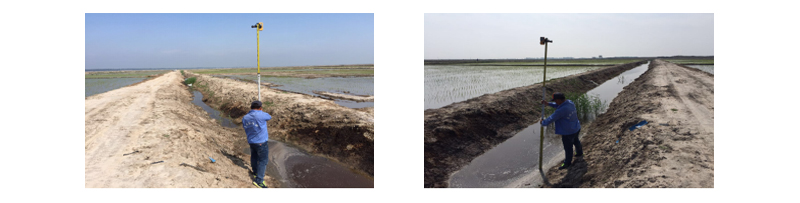

2、测量北34地块泄水渠首末端高层,日后安排小钩机清淤,便于排水。
3、北主泄水渠水位偏高,查看强排站要求加速排水,测量发现设备库旁涵洞过水量小。

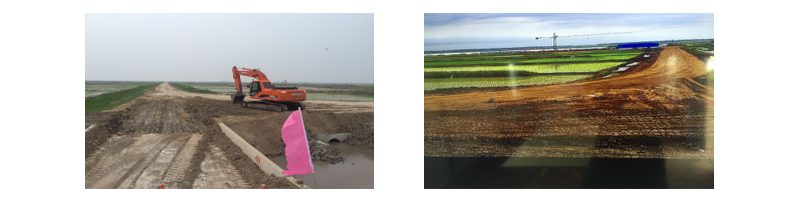

4、与交通局协商,同意主路北7弯道处全部混凝土硬化。
与施工方协调2天内清理北7~北10地块北侧地角,便于及时补插秧苗。
