基 地 日 志
日 期:2016年6月13日 星期一
天 气:晴13~24℃、湿度38~98%、降水量0mm、西北风1~3级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
负责单位 |
生产部 |
生产部 |
生产部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
本日完成数量 |
0公顷 |
4000盘 |
4公顷 |
累计完成数量 |
262公顷 |
102000盘 |
246.6公顷 |
尚需作业天数 |
2天 |
1天 |
2天 |
承包户出工数 |
0人 |
0人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
2台484拖拉机、2台手扶拖拉机及设备 |
|
7台插秧机 |
外雇农机数量 |
|
|
|
备注 |
|
|
|
一、生产部:

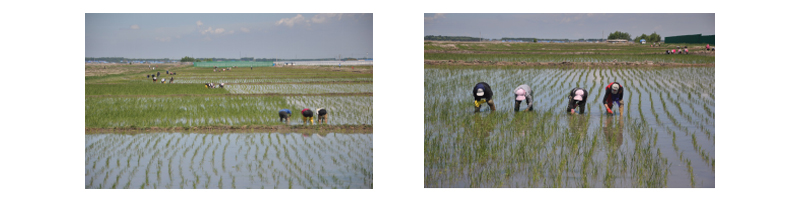

1、7台机械分别对南1、3、19、23地块插秧约4公顷。
2、273人次对北15、16、17、19、20、21、22、23、24、25南11、12、13、15、16、17、18、19、20、21地块人工除草作业。
3、协助接待市政协基地调研工作。
二、工程部:
1、上午高压线路全部停电,10时来电,恢复强排站高压开关。
2、交通局王局长商议,设备库北侧道路高度施工及监控室门口混泥土高度。
