基 地 日 志
日 期:2016年6月11日 星期六
天 气:多云15~18℃、湿度67~94%、降水量4.6mm、西北风1~3级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
负责单位 |
生产部 |
生产部 |
生产部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
本日完成数量 |
5公顷 |
0盘 |
3公顷 |
累计完成数量 |
262公顷 |
98000盘 |
242.6公顷 |
尚需作业天数 |
2天 |
2天 |
2天 |
承包户出工数 |
0人 |
0人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
2台484拖拉机、2台手扶拖拉机及设备 |
|
5台插秧机 |
外雇农机数量 |
|
|
|
备注 |
|
|
|
一、生产部:
1、受降雨影响,为避免破坏田间路,回收秧盘作业今日暂停。

2、南1、南3、南23地块水整地约5公顷,截止今日水整地工作基本完成。
3、5台机械对南2、5及北1地块插秧约3公顷。
4、6人次在北14地块进行除草作业。

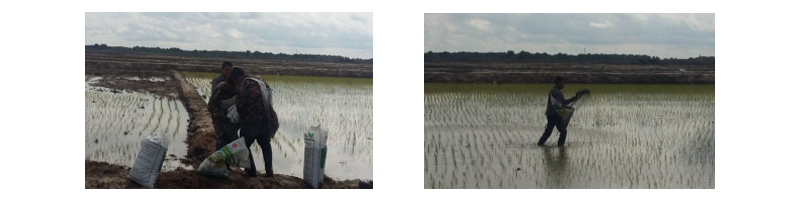

5、1组撒施有机肥队伍对北22、23、24、25、26、27、28、29、30、31、32地块进行有机肥抛撒。
二、工程部:
1、主渠停水,早上打开水塘水泵2台,以维持水平地供水。
2、小钩机暂停作业。
