基 地 日 志
日 期:2016年6月8日 星期三
天 气:晴15~26℃、湿度24~80%、降水量0.1mm、西南风1~3级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
负责单位 |
生产部 |
生产部 |
生产部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
本日完成数量 |
3公顷 |
1000盘 |
0.6公顷 |
累计完成数量 |
251公顷 |
96500盘 |
232.6公顷 |
尚需作业天数 |
3天 |
2天 |
2天 |
承包户出工数 |
0人 |
0人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
2台484拖拉机、2台手扶拖拉机及设备 |
|
6台插秧机 |
外雇农机数量 |
|
|
|
备注 |
|
|
|
一、生产部:
1、1组有机肥抛撒队伍对南7、8、13、24、26地块人工撒施有机肥。
2、54人次在北9、10、11、南7、8地块人工除草。
3、北1地块继续水整地作业约3公顷。依基地会议要求种植户6月11日前完成水整地及尽快完成插秧工作。

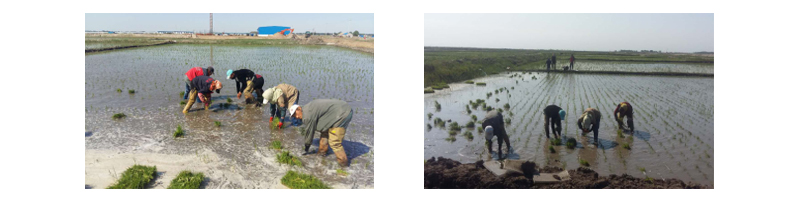

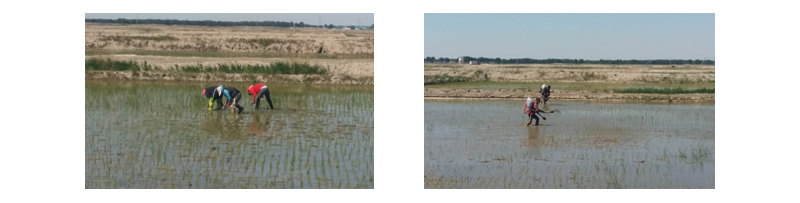

4、人工对北7、8、9、10最北端修筑水泥路占地剩余格田部分插秧约0.6公顷。
5、1组秧苗运输队伍对北1、2地块进行秧苗运输约1000盘。
6、请承包户加强追肥、除草监管力度,以提高人工效率。
7、关于承包户工人交通问题:经承包户与许老师协商,公司提供2台小四轮及车斗,承包户负责设备维护及油料费用。
8、为便于生产部员工巡查地块,经李老师及许老师同意,对员工摩托车暂定每台每月给予15升汽油补助,以提高巡查效率。
二、工程部:
1、主渠停水,自早上5点开始,开启水塘水泵2台、水井3台,以维持部分池子换水及补水。

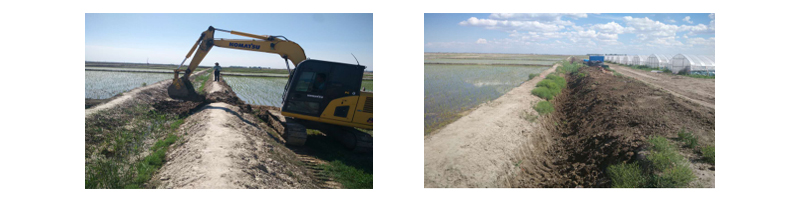

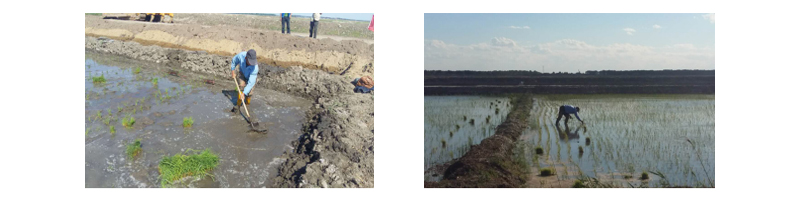

2、小钩机清理北13、14地块进水渠北端。
