基 地 日 志
日 期:2016年6月7日 星期二
天 气:多云转晴10~26℃、湿度26~93%、降水量0.9mm、西南风1~4级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
负责单位 |
生产部 |
生产部 |
生产部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
本日完成数量 |
3公顷 |
1500盘 |
0公顷 |
累计完成数量 |
248公顷 |
95500盘 |
232公顷 |
尚需作业天数 |
3天 |
2天 |
2天 |
承包户出工数 |
0人 |
0人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
2台484拖拉机、2台手扶拖拉机及设备 |
|
6台插秧机 |
外雇农机数量 |
|
|
|
备注 |
|
|
|
一、生产部:
1、2组有机肥抛撒队伍对北6、7、19、20、21、35、36、37、38、39、南9、10、11、12地块人工撒施有机肥。
2、41人次在北10、11、南7、8地块人工除草。

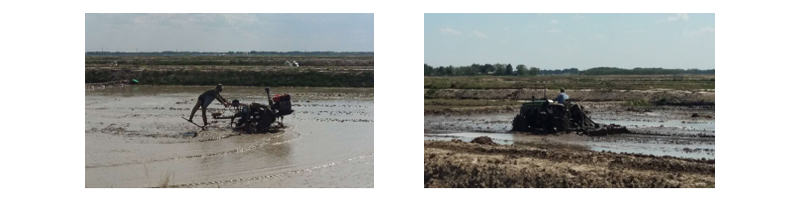

3、北1、2南5、6地块继续水整地作业约3公顷。
4、1组秧苗运输队伍对北2、南2地块进行秧苗运输约1500盘。
二、工程部:

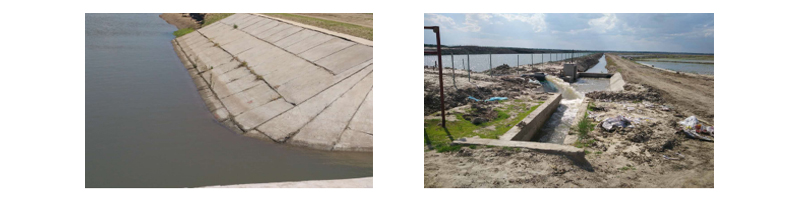

1、主渠停水,主渠剩余水量维持今日供水,下午2:40分开启水塘水泵1台。
2、1台小钩机清理北23作业道旁边池子。

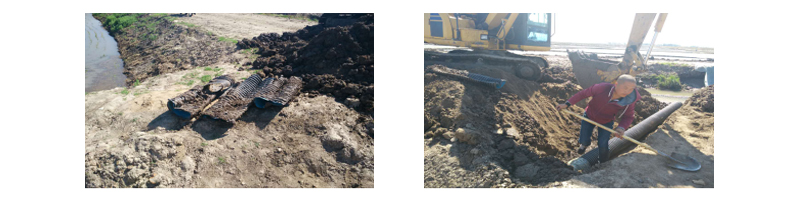

3、将北31、32地块压坏进水管挖出并重新埋设。
4、由于北33第一个池子没有进水管且地势较高憋水困难,故从西渠埋设1根过道管引入池子以方便供水。
