基 地 日 志
日 期:2016年6月1日 星期三
天 气:晴13~28℃、湿度23~76%、降水量0mm、西风1~3级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
负责单位 |
生产部 |
生产部 |
生产部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
本日完成数量 |
3公顷 |
1000盘 |
18公顷 |
累计完成数量 |
243公顷 |
90600盘 |
218公顷 |
尚需作业天数 |
3天 |
2天 |
3天 |
承包户出工数 |
4人 |
0人 |
12人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
2台484拖拉机、2台手扶拖拉机及设备 |
|
12台插秧机 |
外雇农机数量 |
|
1台四轮车 |
6台插秧机 |
备注 |
|
|
|
一、生产部:

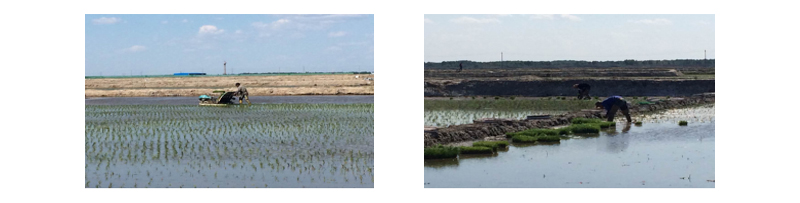

1、18台插秧机分别在南22、北5、31、32、33、34、35、36、37地块插秧约15公顷,20人次在北13地块手工插秧约3公顷,合计插秧18公顷。
2、1组秧苗运输队对缺苗地块进行补苗,约运输1000盘。
3、北3、南3地块进行水整地作业。
4、外雇6人进行秧盘捆绑,种植户开始回收秧盘。
二、工程部:

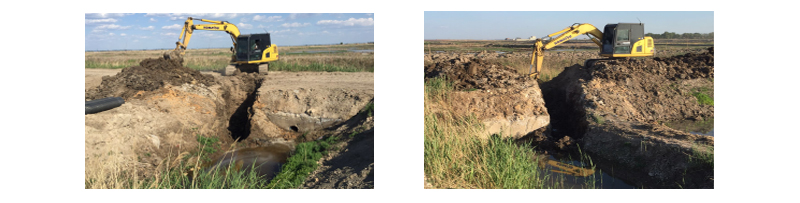

1、1台小钩机维修北1进水渠,1台小钩机埋设南6、南7泄水渠泄水管。
2、主渠水位-10~-20,上午8时即开启2台蓄水池水泵,6眼水井。
3、十八引支渠管理:
(a)今年种植面积达4200亩,用水量巨大,通过与承包户协商,十八引支渠管理承包户要求由公司安排专职人员看护,暂拟定人选杨晓东。
(b)主渠供水追踪、联系由工程部负责,并报告生产部、种植户。
(c)生产部、种植户依照供水(含主渠、蓄水池、水井)统一协调,合理分配用水需求。
4、协调交通局修路:关于监控室附近硬化范围不足,电联王局长,回复称仅负责修路,不负责修院,报请公司可否协调市领导,增加硬化面积300平方米。
三、许老师:
请生产部规划本田第一次追肥撒施作业。
