基 地 日 志
日 期:2016年5月29 星期日
天 气:晴16~20℃、湿度18~36%、降水量0mm、西风2~4级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
负责单位 |
生产部 |
生产部 |
生产部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
本日完成数量 |
3公顷 |
15400盘 |
32.4公顷 |
累计完成数量 |
235公顷 |
82900盘 |
116公顷 |
尚需作业天数 |
4天 |
2天 |
4天 |
承包户出工数 |
6人 |
0人 |
16人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
3台484拖拉机、3台手扶拖拉机及设备 |
|
15台插秧机 |
外雇农机数量 |
|
7台四轮车 |
15台插秧机 |
备注 |
|
|
|
一、生产部:

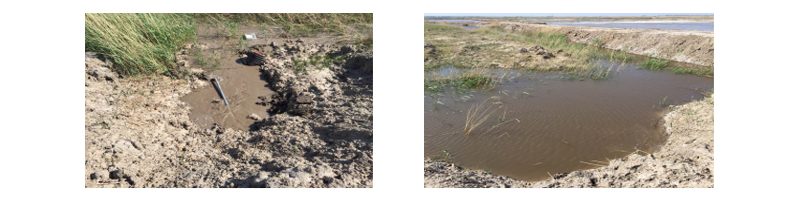

1、受水量及补水地块较多限制,北4、35南4地块水整地作业0.5天。

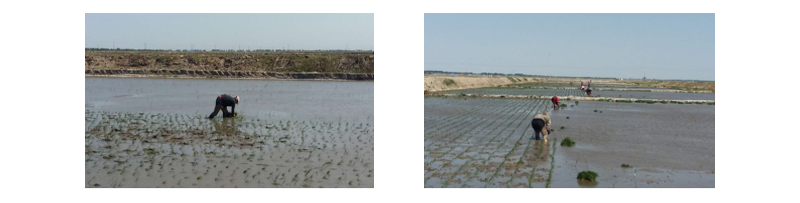

2、30台插秧机分别在南9、11、14、15、16、17、18、19、20、北22、23、24、25、26、29地块插秧约26.5公顷,60人次在北7、南7地块手工插秧约6公顷,合计插秧32.4公顷。

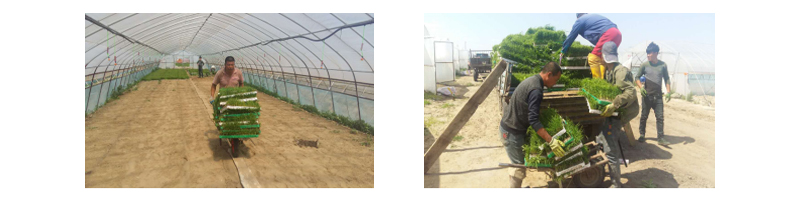

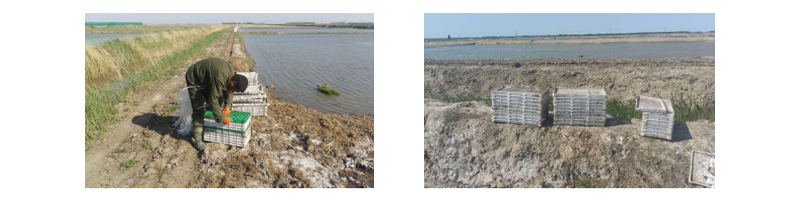

3、4组秧苗运输队7台运输车辆共运输秧苗15400盘。分别运至南5、6、7、北5、6、7、34、35、36、37、38、39地块,由于完成水整地之地块所需秧苗已全部运输完毕,明日秧苗运输暂停。
4、外雇3人对秧盘进行捆绑,以便秧盘回收摆放。
二、工程部:
1、1台小钩机碾压北5地块作业道,清理南7地块边角、挖掘南6地块北1池子高出泥土。

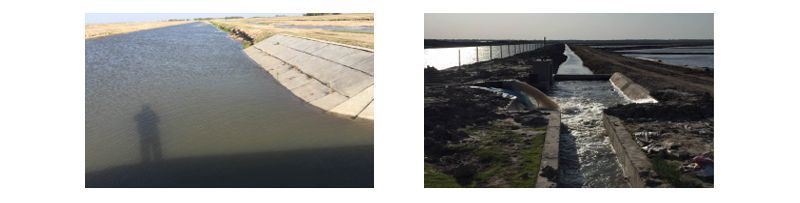

2、主渠水位0~10cm,下午3时供水水位稍低即开启1台蓄水池抽水泵及5眼水井。与水灌处安所长咨询,称因蒸发量大用水增加,主渠偏低位运行,晚上持续开闸放水,明后天将继续供水,知会生产部、种植户合理安排用水。
3、追施南23地块南1池子有机肥800斤(因山推激光旱平将营养表层推移),疏通西侧泄水渠。

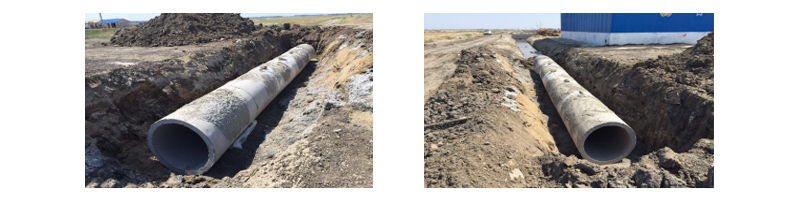

4、修路施工方作业:埋设北9、北12、北13泄渠水泥涵管。
