基 地 日 志
日 期:2016年5月28 星期六
天 气:晴21~32℃、湿度41~22%、降水量0mm、西风3~4级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
筑池埂 |
负责单位 |
生产部 |
生产部 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
285公顷 |
本日完成数量 |
2公顷 |
15000盘 |
21公顷 |
5公顷 |
累计完成数量 |
232公顷 |
67500盘 |
83.6公顷 |
280公顷 |
尚需作业天数 |
4天 |
4天 |
5天 |
1天 |
承包户出工数 |
4人 |
0人 |
4人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
0人 |
自有农机数量 |
4台484拖拉机、4台手扶拖拉机及设备 |
|
15台插秧机 |
|
外雇农机数量 |
|
11台四轮车 |
15台插秧机 |
1台小钩机 |
备注 |
|
|
|
|
一、生产部:

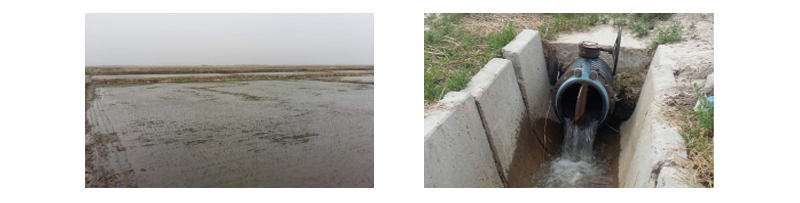

1、北4、35、南4地块继续水整地作业,但由于主渠水位较低且需要补水地块较多,紧急启动全部补水设备也无法满足用水需求,整地工作被迫暂停。
2、30台插秧机分别在南8、9、14、15、16、20、北21、22、23、24、25、26地块插秧约13公顷。
3、5组秧苗运输队11台运输车辆共运输秧苗15000盘。分别运至南7、24、25、26、27、28、29、30、北6、7、30、31、32、33地块。
4、鉴于今日缺水地块较多致水源调控不及时,且种植户工人工作较繁重,无暇顾及供水情况,经基地会议研商,李教授裁决:在插秧期间,种植户可外雇1人次专职负责管控水源,薪酬由公司支付。
二、工程部:
1、1台小钩机筑池埂北1地块,并修复垮塌的泄水埂。

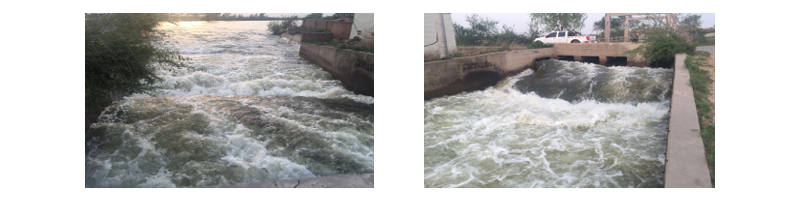

2、主渠水位-15~-10,无法满足已插秧池子补水需求。

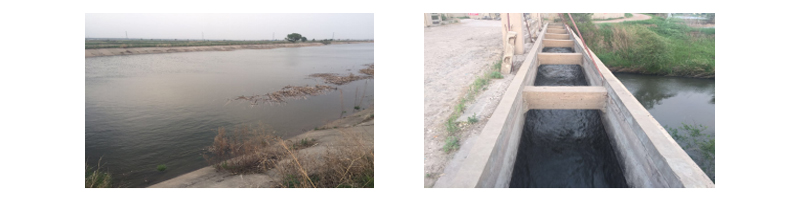

3、北12地块最北侧3个池子上水困难。
4、水灌处尹站长请求支援:从蓄水池控制箱接电至十八引泵房(距离50米),他自备线缆,使用时间截止2016年6月15日,报请许老师同意。 5、修路施工方作业:挖掘北13地块泄水口,准备埋设水泥涵管及浇筑混凝土。
