基 地 日 志
日 期:2016年5月27 星期五
天 气:晴12~26℃、湿度23~46%、降水量0mm、西风1~4级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
筑池埂 |
负责单位 |
生产部 |
生产部 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
285公顷 |
本日完成数量 |
10公顷 |
10500盘 |
19公顷 |
5公顷 |
累计完成数量 |
230公顷 |
52500盘 |
62.6公顷 |
280公顷 |
尚需作业天数 |
4天 |
5天 |
5天 |
1天 |
承包户出工数 |
8人 |
0人 |
4人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
0人 |
自有农机数量 |
4台484拖拉机、4台手扶拖拉机及设备 |
|
16台插秧机 |
|
外雇农机数量 |
|
7台四轮车 |
|
1台小钩机 |
备注 |
|
|
|
|
一、生产部:
1、北4、13、36、南4地块继续水整地作业。
2、16台插秧机分别在南8、9、北16、18、19、20、21、22、23地块进行插秧约13公顷,50人次在南12、13地块人工插秧约6公顷,共计插秧19公顷。

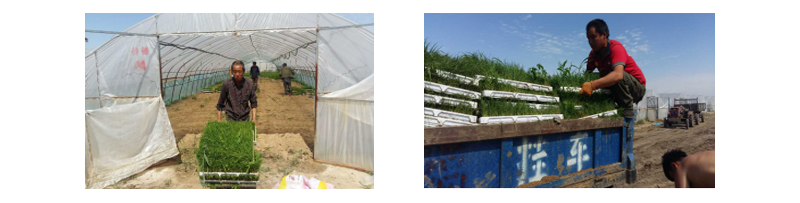

3、4组秧苗运输队7台运输车辆共运输秧苗10500盘。
4、关于秧盘回收事宜:鉴于今年秧苗需带秧盘下地后要回收,经基地会议研商,李教授裁示,秧盘打捆由公司雇人处理,运输及摆放由承包户负责。
5、经实习生检测各插秧格田内池水PH和EC值情况,发现北8-13;9-16;10-16;10-19;15-1格田内池水EC值偏高,通知承包户进行换水处理。
二、工程部:
1、1台小钩机筑池埂北2地块,尚剩余北1地块未筑池埂。
2、主渠水位0,供应十八引支渠外,同时灌注蓄水池。
3、蓄水池防护网立柱安装完成,防护网数量不足,约需缺口150米,需要再采购。
4、协调修路施工方开挖北12地块泄水渠涵洞排水。
