基 地 日 志
日 期:2016年5月26 星期四
天 气:雨转晴11~19℃、湿度23~82%、降水量0.6mm、西风2~5级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
筑池埂 |
负责单位 |
生产部 |
生产部 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
285公顷 |
本日完成数量 |
10公顷 |
12500盘 |
17公顷 |
0公顷 |
累计完成数量 |
220公顷 |
42000盘 |
43.6公顷 |
275公顷 |
尚需作业天数 |
5天 |
6天 |
6天 |
2天 |
承包户出工数 |
7人 |
0人 |
4人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
0人 |
自有农机数量 |
4台484拖拉机、3台手扶拖拉机及设备 |
1台小坦克 |
11台插秧机 |
|
外雇农机数量 |
|
7台四轮车 |
|
|
备注 |
|
|
|
|
一、生产部:
1、北13、34、37、39地块继续水整地作业。

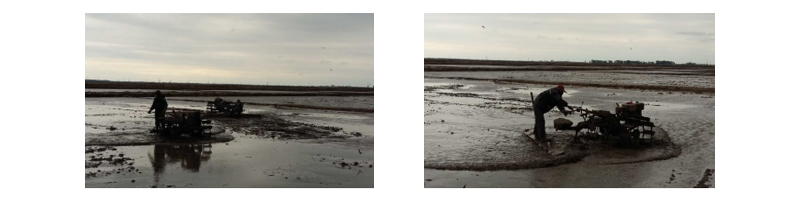

2、13台插秧机分别在南9、北14、16、17、18、19、20地块进行插秧约14公顷,40人次在南12、13地块人工插秧约3公顷,共计插秧17公顷。
3、4组秧苗运输队7台运输车辆共运输秧苗12000盘,分别运至南10、11、14、16、17、北24、25、29地块。
二、工程部:

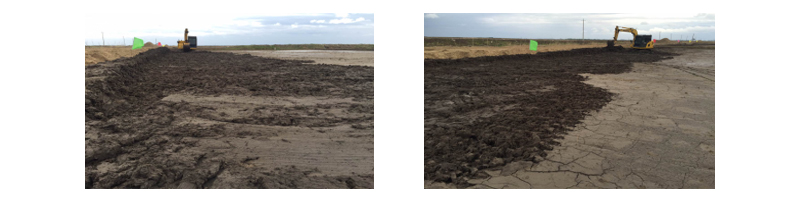

1、1台小钩机平整北7~北10地块北1池子,便于插秧。

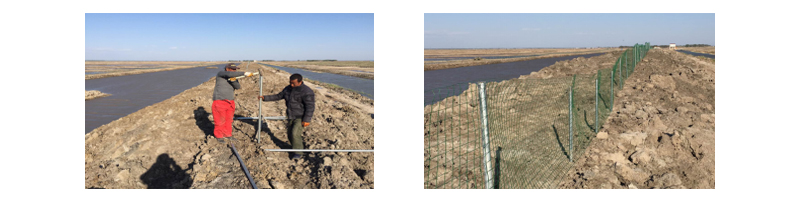

2、主渠水位全天-20,开启蓄水池1台水泵抽水7H,水位下降约8cm,蓄水池累计水位下降约80cm。明日主渠供水,多余水量灌注蓄水池。
3、2人安装蓄水池防护网。
