基 地 日 志
日 期:2016年5月25 星期三
天 气:阵雨11~20℃、湿度52~97%、降水量15.6mm、西风1~2级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
筑池埂 |
负责单位 |
生产部 |
生产部 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
285公顷 |
本日完成数量 |
11公顷 |
11000盘 |
10公顷 |
0公顷 |
累计完成数量 |
210公顷 |
29500盘 |
26.6公顷 |
275公顷 |
尚需作业天数 |
6天 |
7天 |
7天 |
2天 |
承包户出工数 |
9人 |
0人 |
4人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
0人 |
自有农机数量 |
6台484拖拉机、6台手扶拖拉机及设备 |
1台小坦克 |
10台插秧机 |
|
外雇农机数量 |
2组手扶拖拉机、2台484拖拉机 |
7台四轮车 |
|
|
备注 |
|
|
|
|
一、生产部:
1、北5、6、23、33、37、南5地块继续水整地作业。

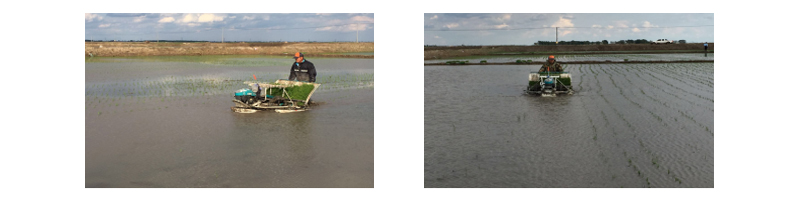

2、10台插秧机分别在北8、14、15、17、18地块进行插秧约7公顷,30人次在北12地块人工插秧约3公顷,共计插秧10公顷。
3、5组秧苗运输队共运输秧苗11000盘,分别运至南12、13、20、21北20、21、28地块。
二、工程部:

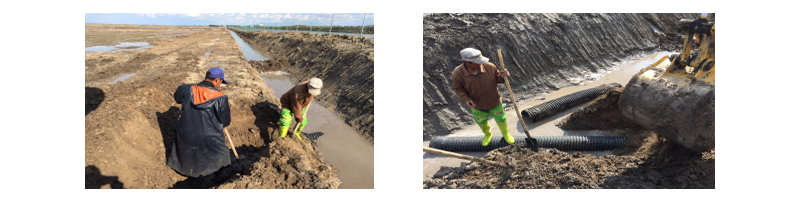

1、1台小钩机维护西渠,埋设北39地块200mm进水管,重新埋设北35地块进水管,清理北34、北35地块泄水渠。
2、主渠水位全天-20,开启蓄水池2台水泵抽水8H,水位下降约15cm。
