基 地 日 志
日 期:2016年5月23 星期一
天 气:多云12~23℃、湿度17~64%、降水量0mm、东北风1~3级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
秧苗运输 |
插秧 |
筑池埂 |
负责单位 |
生产部 |
生产部 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
106500盘 |
280公顷 |
285公顷 |
本日完成数量 |
18公顷 |
6600盘 |
5.2公顷 |
0公顷 |
累计完成数量 |
191公顷 |
13500盘 |
12公顷 |
275公顷 |
尚需作业天数 |
11天 |
8天 |
8天 |
2天 |
承包户出工数 |
12人 |
0人 |
5人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
0人 |
自有农机数量 |
6台484拖拉机、6台手扶拖拉机及设备 |
3组秧苗运输架、1台小坦克 |
5台插秧机 |
|
外雇农机数量 |
2组手扶拖拉机、2台484拖拉机 |
3台四轮车 |
|
|
备注 |
|
|
|
|
一、生产部:

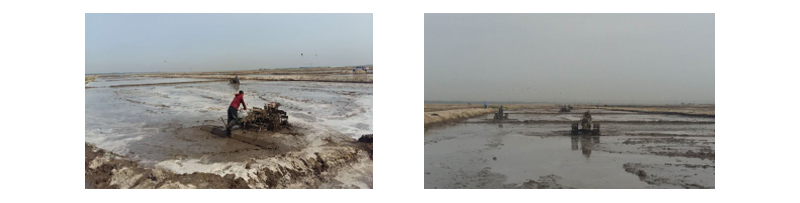

1、北6、32、33、南6、24、26、27、28地块继续水整地作业,其中外雇2组水整地队伍。

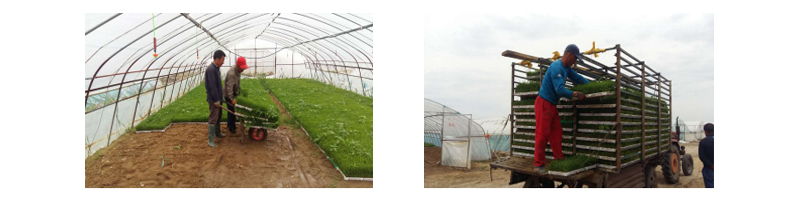

2、3组秧苗运输队伍运输秧苗6600盘,5台插秧机分别在北8、9、11地块进行插秧作业,约插秧5.2公顷。
3、明日增加秧苗运输队伍,且改用秧盘直接叠盘方式运输。
4、插秧后进行人工补秧。
1、1台小钩机维护西渠农路及北33作业道。
2、安装蓄水池防护网及立柱。
3、东6条:李文义阻扰北1~北3地块作业,报请公司抓紧协商处理,以免影响水平地及插秧作业。
