日 期:2016年5月20 星期五
天 气:晴17~31℃、湿度15~43%、降水量0mm、西南风2~5级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
筑池埂 |
负责单位 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
285公顷 |
本日完成数量 |
12公顷 |
0公顷 |
累计完成数量 |
153公顷 |
275公顷 |
尚需作业天数 |
14天 |
2天 |
承包户出工数 |
12人 |
0人 |
外雇临时工数 |
0人 |
0人 |
自有农机数量 |
6台484拖拉机、6台手扶拖拉机及设备 |
|
外雇农机数量 |
1组手扶拖拉机 |
|
备注 |
|
|
一、生产部:
1、北30、31、南20、21、22、23地块继续水整地作业。

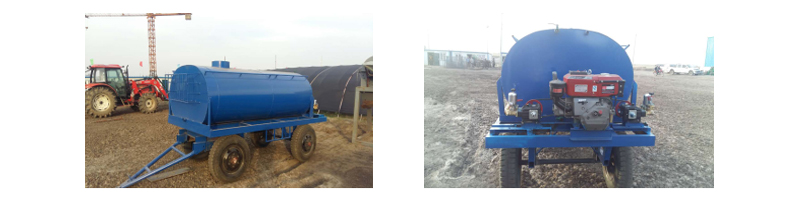

2、焊制本田营养液喷施用水罐车制作完成1台,已牵引回基地。

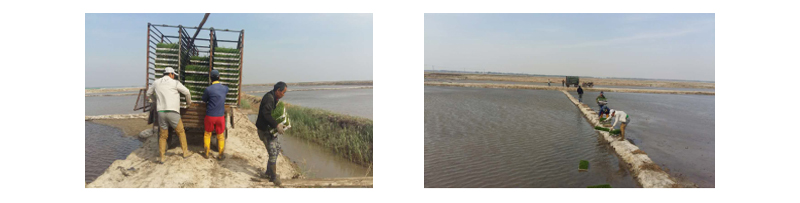

3、种植户外雇1组秧苗运输队伍进行秧苗试运输,由于田间道路容易陷车且外雇队伍所用车辆马力较小,中午秧苗运输暂停,明日增加运输车辆及加大车辆马力,今日共计运输秧苗1000盘。下午用坦克运输秧苗陷车得到解决,另秧苗运输架使用效果较理想。
4、1台484拖拉机行走部分出现故障,紧急拖送至双子农机公司进行维修。
5、采购2套水耙轮、1套水田齿耙,运回基地以加快水整地作业进度。
6、由于近日持续高温秧苗看护人员加班加点对秧苗进行补水。
二、工程部:

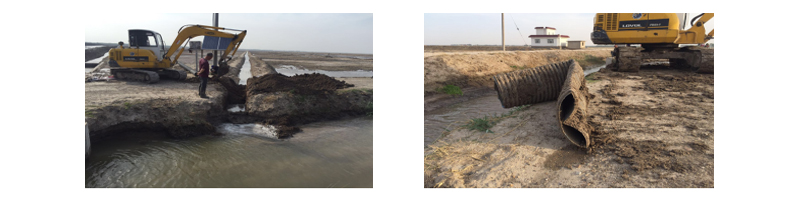

1、2台小钩机维护北15、北33地块作业道,1台小钩机清理池子边角并更换北31地块进水管,(原进水管被重车严重压扁,阻碍进水)。今天2台小钩机离场。
2、主渠水位10,协调水灌处关闭主渠闸门,提高水位,与种植户协议,主渠水位若有降低,可开启2台蓄水池水泵及8台水井,将保障水平地用水。
蓄水池已抽水约3万m³,水位下降约70cm,今晚安排充补蓄水池。
3、与修公路施工方商议,晚上掘开北9地块泄水渠排水及恢复北9地块作业道,保障秧苗运输及池水排水。
4、安装防护网立柱。
