基 地 日 志
日 期:2016年5月19日 星期四
天 气:晴18~31℃、湿度23~51%、降水量0mm、西南风3~5级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
筑池埂 |
负责单位 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
285公顷 |
本日完成数量 |
10公顷 |
0公顷 |
累计完成数量 |
141公顷 |
275公顷 |
尚需作业天数 |
15天 |
2天 |
承包户出工数 |
12人 |
0人 |
外雇临时工数 |
0人 |
0人 |
自有农机数量 |
6台484拖拉机、6台手扶拖拉机及设备 |
|
外雇农机数量 |
1组手扶拖拉机 |
|
备注 |
|
|
一、生产部:
1、北29、30、南10、15、18、19地块继续水整地作业,由于陷车较严重导致机械设备故障频发。
2、总裁、赵董到基地视察,了解水整地进度等事宜,为加快水整地速度特裁示立即采购2套484水耙轮,3套水田齿耙。

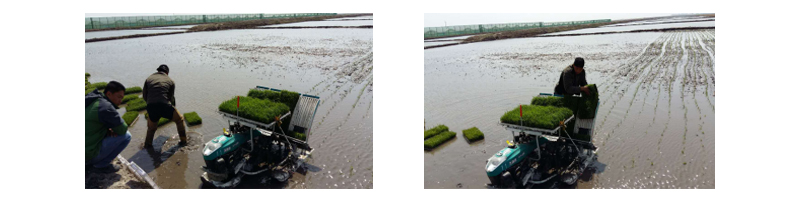

3、插秧测试于上午进行,行株距为30*16cm,每穴平均秧苗数为6.78株,经折算公顷用苗量为310盘,运输按照325盘每公顷执行。
4、秧苗继续出苗前补肥及防虫资材喷施。
5、秧苗运输架继续制作中。
6、近日高温中午秧苗表现出缺水症状,许老师指示早晨浇水时间增加到45分钟,傍晚浇水增加到25分钟,中午随时补水。
二、工程部:
1、3台小钩机分别维护作业道。
2、安装蓄水池防护网立柱。
3、与尤经理商谈宿舍楼地基预算费用。
