基 地 日 志
日 期:2016年5月18日 星期三
天 气:晴18~30℃、湿度18~50%、降水量0mm、西南风3~7级
部 门:生产部、工程部、承包户管理员
工作项目 |

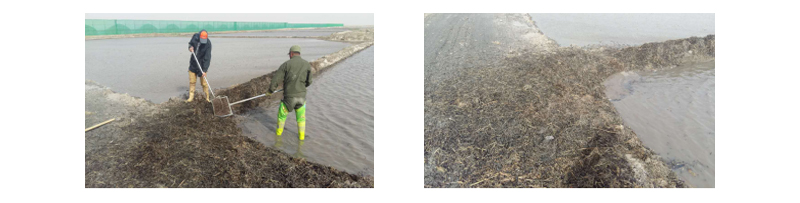

水整地 |
筑池埂 |
负责单位 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
285公顷 |
本日完成数量 |
11公顷 |
0公顷 |
累计完成数量 |
131公顷 |
275公顷 |
尚需作业天数 |
16天 |
2天 |
承包户出工数 |
12人 |
0人 |
外雇临时工数 |
0人 |
0人 |
自有农机数量 |

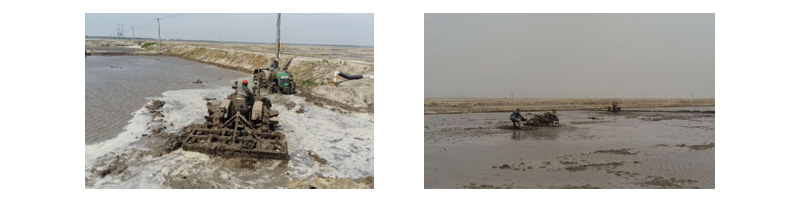

6台484拖拉机、6台手扶拖拉机及设备 |
|
外雇农机数量 |
1组手扶拖拉机 |
|
备注 |
|
|
1、北29、南10、15、18、19地块水整地作业。
2、秧苗运输架继续制作中。
3、秧苗出苗前补肥及防虫资材喷施。
4、由于风力过大,插秧测试顺延。
二、工程部:
1、3台小钩机分别维护作业道,清北13地块泄水渠,其中1台小钩机故障离场,紧急安排外调1台小钩机进场。
2、今日开始安装蓄水池防护网立柱。
3、主渠水位上午降低至0水位,开启蓄水池水泵2H,下午主渠水位升至20。
4、道路建设:
1)、地勘车继续测绘。
2)、运输江沙进场垫基础。
