基 地 日 志
日 期:2016年5月17日 星期二
天 气:晴9~31℃、湿度15~84%、降水量0mm、西南风1~4级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
筑池埂 |
负责单位 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
285公顷 |
本日完成数量 |
10公顷 |
0公顷 |
累计完成数量 |
120公顷 |
275公顷 |
尚需作业天数 |
17天 |
2天 |
承包户出工数 |
12人 |
0人 |
外雇临时工数 |
0人 |
0人 |
自有农机数量 |
6台484拖拉机、6台手扶拖拉机及设备 |
|
外雇农机数量 |
1组手扶拖拉机 |
|
备注 |
|
|
一、生产部:
1、北22、29、南9、10、14、18地块水整地作业。

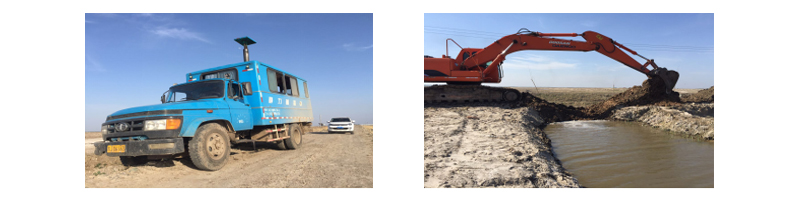

2、1辆坦克车秧苗运输架已制作完成,正在制作四轮车用秧苗运输架。
3、今日继续试插秧,行株距调为30X18cm,在不改变取苗量的情况下每穴秧苗数量为6.45株左右,经折算每公顷需要291盘秧苗,仍需进一步测算。

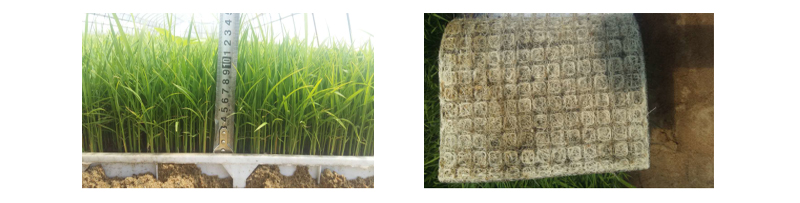

4、长势较好部分秧苗植株高度约为11公分左右,且盘根状况不是特别理想,建议秧苗运输及插秧时间向后顺延。受气候影响,附近稻田插秧期较历年晚,约于5月16日左右开始插秧。
二、工程部:

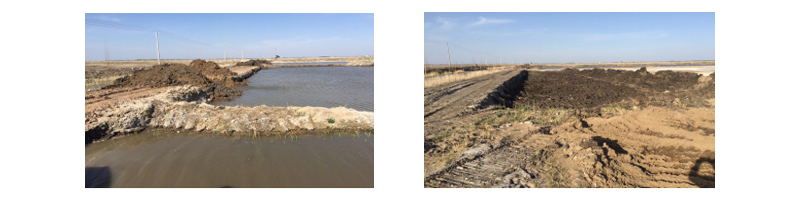

1、3台小钩机分别维护南14、北35作业道,清理十八引北侧地角。
2、农业局张主任携技术员赴基地了解监控扩容项目,我方提供扩容数量及技术要求。
3、外请电工安装李文义电表,(刘锋洽商同意李文义接强排站电力)。
4、建设项目:
1)、宿舍楼地基预算及在库原材料核算。
2)、交通局建造道路开工,地勘测量(间隔30米钻洞10米测量地下泥层品状),钩机清理北农路段。(主路至设备库段池子预留10m作为道路,即占用耕地约2700平方米)
