基 地 日 志
日 期:2016年5月13星期五
天 气:晴6~19℃、湿度26~86%、降水量0mm、西风2~3级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
筑池埂 |
负责单位 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
285公顷 |
本日完成数量 |
14公顷 |
0公顷 |
累计完成数量 |
76.8公顷 |
255公顷 |
尚需作业天数 |
17天 |
3天 |
承包户出工数 |
11人 |
0人 |
外雇临时工数 |
0人 |
0人 |
自有农机数量 |
6台484拖拉机、6台手扶拖拉机及设备 |
|
外雇农机数量 |
1组手扶拖拉机 |
|
备注 |
|
|
一、生产部:

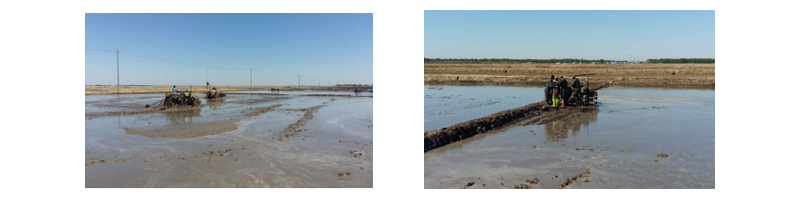

1、北21、26、南11、12、13、14、16地块进行水整地。

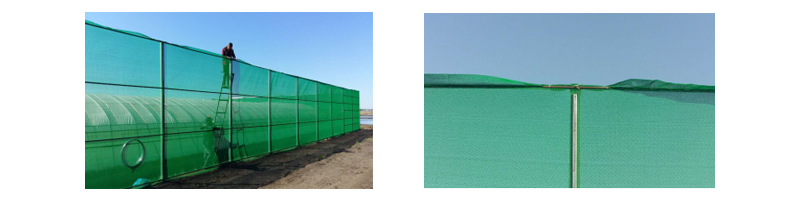

2、防风网进行加固。
3、于水整地地块进行补水、捞草作业。
二、工程部:

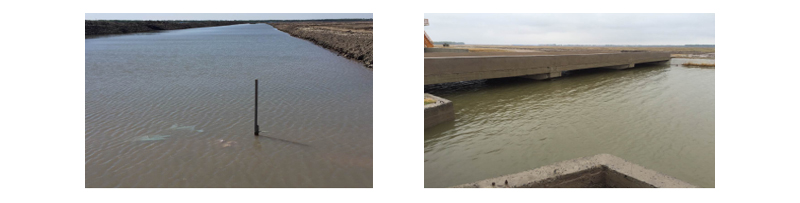

1、主渠供水,上游昨晚已关闸停水,今日水位降至-20位置,经种植户确认,能正常灌水,若需水时启动抽水泵提取蓄水池水源。

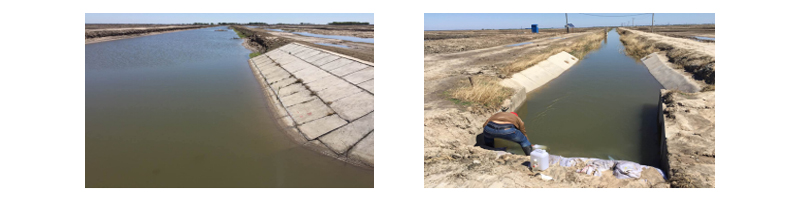

2、分别取水样送检井水、主渠、蓄水池。
3、蓄水池制作水位高度标尺。

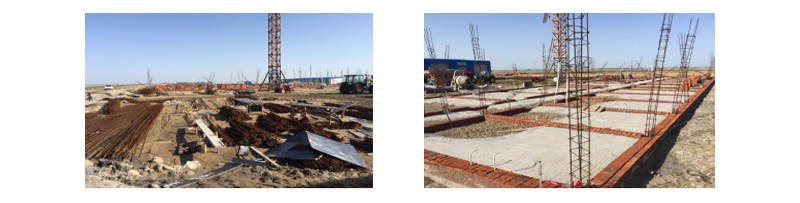

4、提供《员工宿舍科研楼进展汇报》,由综合部行文报请前郭县政府并附图。
