基 地 日 志
日 期:2016年5月10日 星期二
天 气:晴10~23℃、湿度27~81%、降水量0mm、北风1~3级
部 门:生产部、工程部、承包户管理员
善德农业基地各项工作进度表
工作项目 |
水整地 |
筑池埂 |
负责单位 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
285公顷 |
本日完成数量 |
11公顷 |
0公顷 |
累计完成数量 |
55.8公顷 |
255公顷 |
尚需作业天数 |
19天 |
3天 |
承包户出工数 |
7人 |
0人 |
外雇临时工数 |
0人 |
0人 |
自有农机数量 |
4台484拖拉机、4台手扶拖拉机及设备 |
|
外雇农机数量 |
|
小钩机4台 |
备注 |
|
|
一、生产部:
1、北20、21、25水整地作业。
2、秧苗喷施防病植保资材。

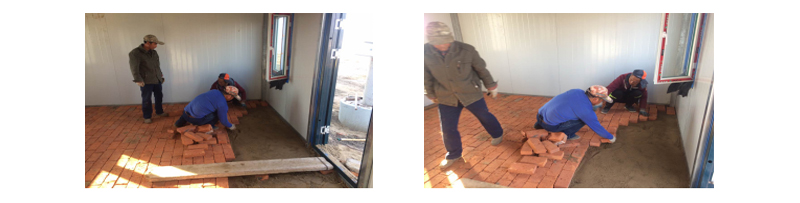

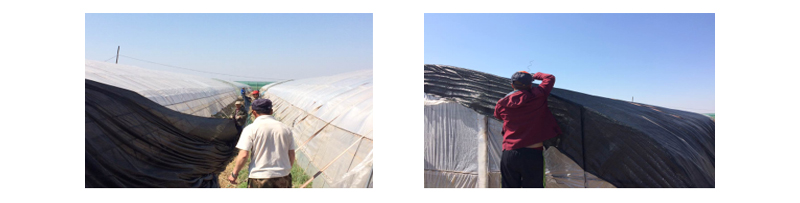

3、修整场区道路,新购板房铺设红砖,2栋未育苗的育苗棚铺盖防晒网。

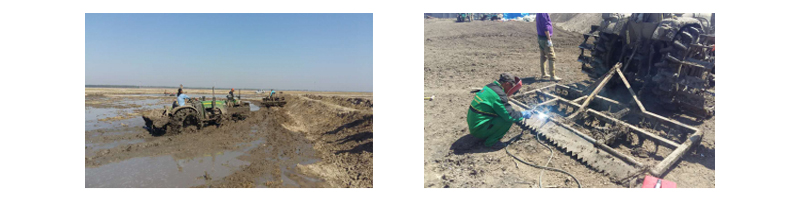

4、修整水田作业机械设备。
5、与植保资材厂家确认资材及单价,厂家确定今年预计采购的资材单价与2015年一致。
6、与村里设备加工厂商讨制作水罐车事宜。
7、已水整地部分继续补水巡渠、捞草根。
二、工程部:

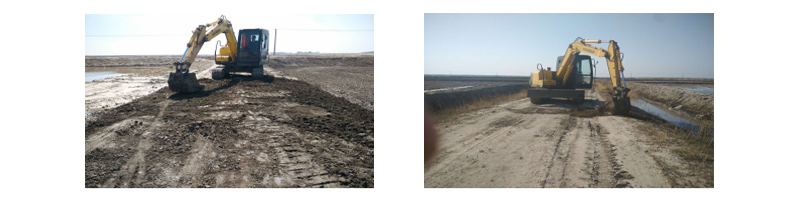

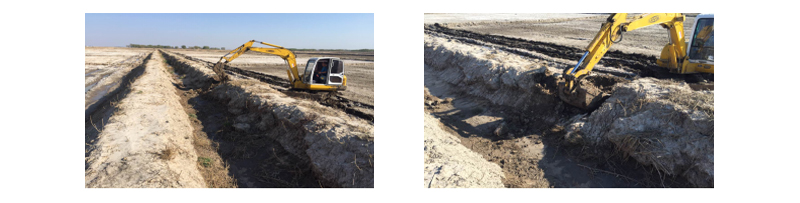

1、5台小钩机分别筑池埂、修作业道及进出基地南北农路。
2、主渠上游开闸放水,水位超正常20cm。
3、采购蓄水池防护网,5月12日到货。
