基 地 日 志
日 期:2016年5月07星期六
天 气:晴8~15℃、湿度46~86%、降水量0mm、北风2~4级
部 门:生产部、工程部、承包户管理员
工作项目 |

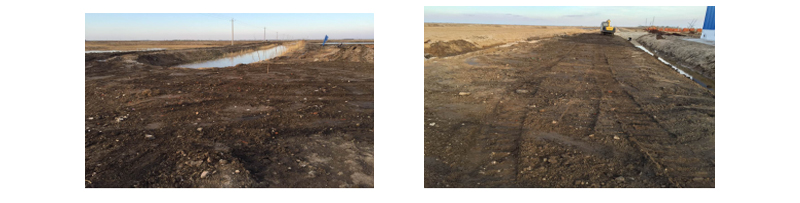

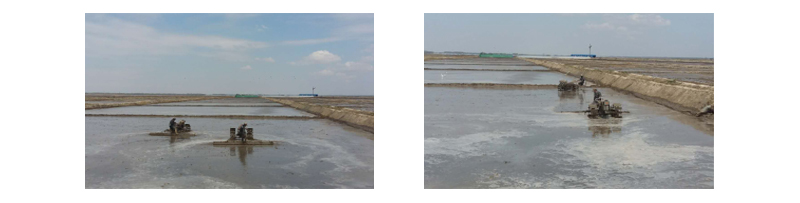

水整地 |
筑池埂 |
负责单位 |
生产部 |
工程部 |
预定完成数量 |
280公顷 |
285公顷 |
本日完成数量 |
5.5公顷 |
0公顷 |
累计完成数量 |
32.1公顷 |
255公顷 |
尚需作业天数 |
21天 |
3天 |
承包户出工数 |
6人 |
0人 |
外雇临时工数 |
0人 |
0人 |
自有农机数量 |
4台484拖拉机、3台手扶拖拉机及设备 |
|
外雇农机数量 |
|
小钩机4台 |
备注 |
|
|
一、生产部:
1、北14~17地块继续水整地作业,外雇水整地队伍入场3组,2组由于无484拖拉机配合暂离场,1组明天继续增加机械。

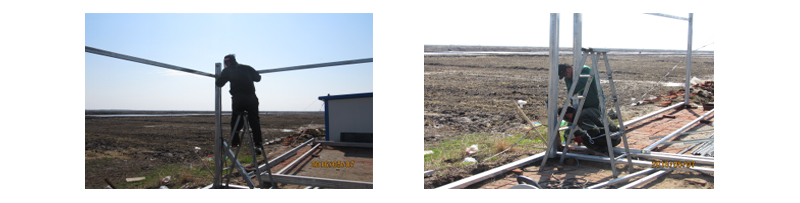

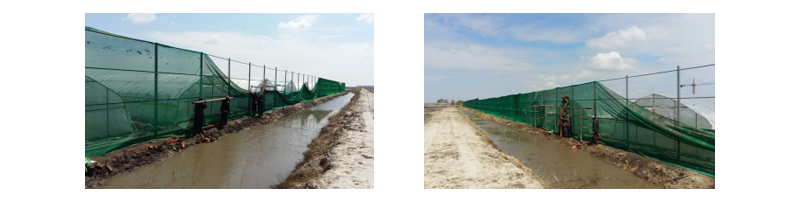

2、防风网破损部分复位工作基本完成,待最上端卡槽连接处加固。

3、南北两侧地块继续放水试渠、泡田待整地。

4、秧苗继续补充营养。
5、新购工人住宿板房搭建完工。
二、工程部:
1、3台小钩机埋设泄水管,1台修缮蓄水池抽水泵,1台修缮作业道及设备库东侧农路。
2、主渠供水正常,经与水灌处沟通,继续开闸放水延至17:00时,蓄水池灌水接近满池。

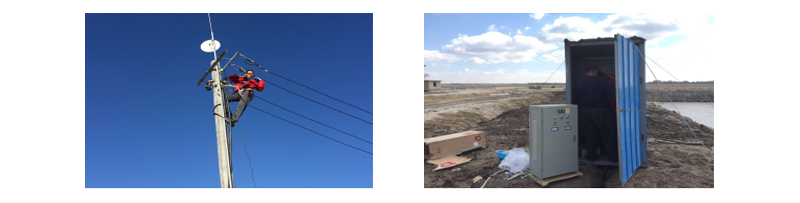

3、安装蓄水池抽水泵管道及电力控制箱。
