基 地 日 志
日 期:2016年5月5日 星期四
天 气:晴转雨22℃、湿度25~79%、降水量9.4mm、南风1~4级
部 门:生产部、工程部、承包户管理员
工作项目 |

水整地 |
筑池埂 |
二次旋耕 |
负责单位 |
生产部 |
工程部 |
承包户 |
预定完成数量 |
280公顷 |
285公顷 |
285公顷 |
本日完成数量 |
4.5公顷 |
0公顷 |
0公顷 |
累计完成数量 |
21.6公顷 |
255公顷 |
250公顷 |
尚需作业天数 |
23天 |
3天 |
3天 |
承包户出工数 |
6人 |
0人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
4台484拖拉机、3台手扶拖拉机及设备 |
|
|
外雇农机数量 |
|
小钩机4台 |
|
备注 |
|
|
|
一、生产部:
1、最后播种摆盘部分秧苗喷施植保资材。

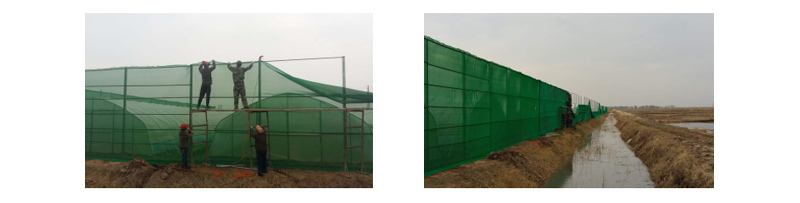

2、开始修复防风网。
3、继续水整地作业。

4、拆解强风掀翻板房。
5、加强强排站板房防风能力。
二、工程部:

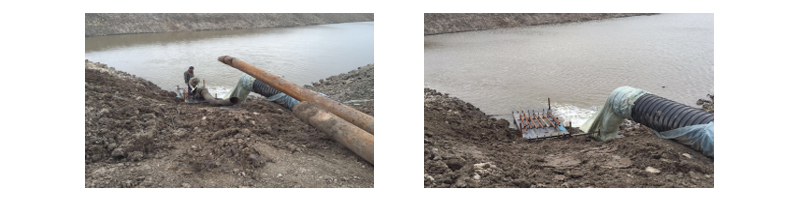

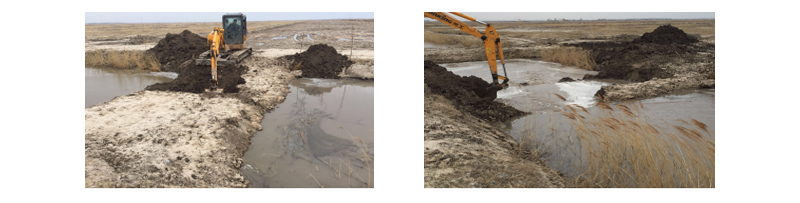

1、小钩机2台埋设泄水管,1台埋设南15、16、17、18进水管,1台维护北5地块作业道,1台协助蓄水池安装抽水泵。
2、前郭县交通局实地勘测基地道路建设,以监控室向东至原主路,南向至原石油板房处,全长3500米,宽度4.5米水泥道路。

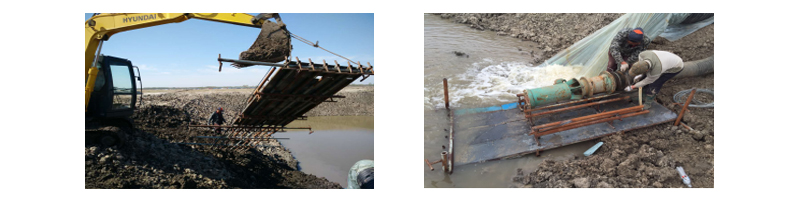

3、安装蓄水池抽水泵支架、抽水泵。
4、主渠正常供水,水位20(超正常水位20cm),白天供十八引支灌溉各池子,晚上安排灌注蓄水池。
5、强排站:小钩机掘开北主泄水渠之拦截坝,强排站启动排水。

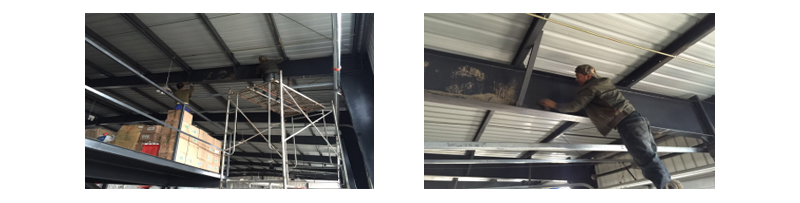

6、设备库施工方尤经理安排工人清理原钢构上沙粒,封堵屋顶漏点(漏点将多次封堵)。
