基 地 日 志
日 期:2016年5月02星期一
天 气:雨 12~14℃、湿度71~94%、降水量10.9mm、东风1~3级
部 门:生产部、工程部、承包户管理员
工作项目 |
水整地 |
筑池埂 |
二次旋耕 |
负责单位 |
生产部 |
工程部 |
承包户 |
预定完成数量 |
280公顷 |
285公顷 |
285公顷 |
本日完成数量 |
4公顷 |
0公顷 |
0公顷 |
累计完成数量 |
11.9公顷 |
255公顷 |
250公顷 |
尚需作业天数 |
24天 |
3天 |
3天 |
承包户出工数 |
6人 |
0人 |
0人 |
外雇临时工数 |
0人 |
0人 |
0人 |
自有农机数量 |
4台484拖拉机、3台手扶拖拉机及设备 |
|
|
外雇农机数量 |
|
小钩机4台 |
|
备注 |
|
|
|
一、生产部:

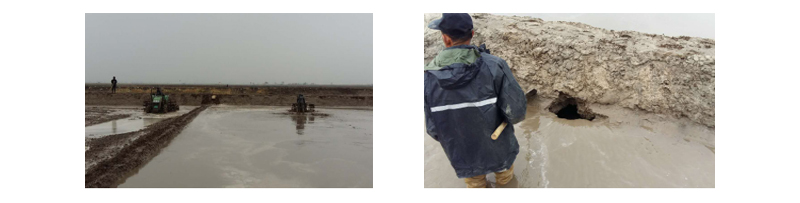

1、4台484拖拉机和3台手扶拖拉机对北8、北9、北10地块进行水整地作业。
2、进水渠继续放水试渠,检查漏点及修补。
3、协助工程部安装排水管道。
二、工程部:
1、3台小钩机埋设泄水管,预计两天完成。
2、1台小钩机修缮北9作业道,取土北5靠近作业道较高区域
3、1台小钩机筑北13泄水埂、池埂。
4、山推完成碾米厂地基江沙平整工作,离场。
5、8眼水井正常抽水,主渠试渠水源抵达十八引支处,前期主渠水源因清渠含碱较重,暂不可用,待其排放后可供我方使用。
