基 地 日 志
日 期:2016年4月23星期六
天 气:晴 2~12℃、湿度27~61%、降水量0mm、西风2~3级
部 门:生产部、工程部、承包户管理员
工作项目 |
浸种 |
摆盘 |
播种 |
筑池埂 |
二次旋耕 |
负责单位 |
生产部 |
生产部 |
生产部 |
工程部 |
承包户 |
预定完成数量 |
29000斤 |
70栋 |
106500盘 |
285公顷 |
285公顷 |
本日完成数量 |
0斤 |
8栋 |
8556盘 |
16公顷 |
0公顷 |
累计完成数量 |
29000斤 |
70栋 |
106500盘 |
158公顷 |
250公顷 |
尚需作业天数 |
0天 |
0天 |
0天 |
7天 |
3天 |
承包户出工数 |
0人 |
13人 |
15人 |
1人 |
0人 |
外雇临时工数 |
0人 |
4.5人 |
10人 |
0人 |
0人 |
自有农机数量 |
|
自动输送带1台套 |
自动播种生产线2套;拖拉机铲车1台 |
|
|
外雇农机数量 |
|
|
|
小钩机5台 |
|
备注 |
|
|
|
|
|
一、生产部:
1、今日播种工作全部结束,共播种约106500盘,其中硬盘80000盘,软盘26500盘。

2、晒水池勾兑醋酸工作今日进行,约150立方米水兑2250公斤米醋,PH值调至为5,建议改用其他方式进行调酸。
3、根据最早摆盘秧苗长势现状经许老师许可,明日对出苗较早部分秧苗开始撒施微生物菌剂。
二、工程部:
1、5台小钩机筑池埂。

2、1台大钩修缮被压坏的主路,将继续运输江沙垫碾米厂地基。
3、大钩机完成北13地块泄水渠的钩渠作业。

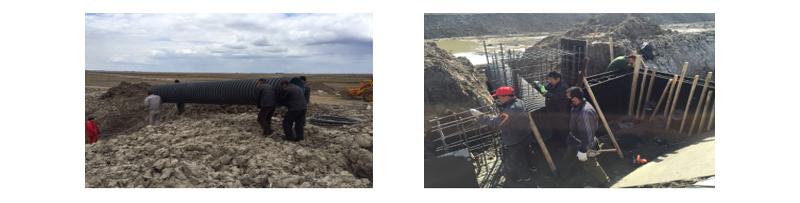

4、水塘进水闸门施工,绑钢筋、装模板、埋设800mm螺纹管及浇灌混凝土。
5、网络询价水塘防护网。
