日 期:2016年4月15星期五
天 气:晴转多云 3~16℃、湿度29~70%、降水量0mm、西南风2~3级
部 门:生产部、工程部、承包户管理员
工作项目 |
浸种 |
更换围裙及卸秧盘 |
摆盘 |

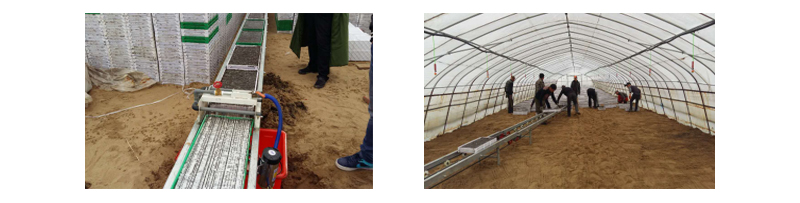

播种 |
筑池埂 |
二次旋耕 |
负责单位 |
生产部 |
生产部 |
生产部 |
生产部 |
工程部 |
承包户 |
预定完成数量 |
29000斤 |
78栋 |
54栋 |
120000盘 |
285公顷 |
285公顷 |
本日完成数量 |
0斤 |
5栋 |
6栋 |
0盘 |
15公顷 |
15公顷 |
累计完成数量 |
27000斤 |
78栋 |
8栋 |
38964盘 |
30公顷 |
250公顷 |
尚需作业天数 |
1天 |
0天 |
8天 |
8天 |
13天 |
3天 |
承包户出工数 |
0人 |
1人 |
25人 |
0人 |
0人 |
2人 |
外雇临时工数 |
0人 |
5人 |
4人 |
0人 |
0人 |
0人 |
自有农机数量 |
|
|
自动输送带1台套 |
自动播种生产线2套;拖拉机铲车1台 |
|
旋耕设备3台 |
外雇农机数量 |
|
|
|
|
小钩机3台 |
|
备注 |
|
|
|
|
|
|
一、生产部:
1、今日继续对4月10日播种部分进行浇木霉菌后摆盘,共完成6栋育苗棚约9000盘。
2、继续育苗土粉碎、过筛。
3、一台90马力拖拉机动力输出系统出现故障,立即开赴双子农机修复。
4、有机肥厂协助联络播种输送带制作厂家派技术人员到基地进行设备修复。
5、育苗棚围裙全部更换完毕。
6、米醋到货2750kg。
7、晒种并进行木霉菌拌种。
8、喷灌管道进行维护。
二、工程部:
1、3台小钩机筑池埂。
2、江沙运输:洽询外租钢板,未果,且运输人称因土层化冻即使20mm厚度钢板均无法承载重压,目前唯一方法:采用一台大钩机“伺候”救援运输车辆,卸货路上,钩机 转移。因占用大钩机工作,增加至7~8台运输车,快速完成运沙工作。
3、与许老师实地查勘,商议蓄水池进、排水、泄水管道安装事宜。
三、许老师:
1、依据本日周会决议,松原农业基地组织架构修正为生产部下设生产管理及工程管理二个部门,工程管理部门人员及岗位职责照旧,生产管理部门下设场务、总务组、农机组、技术组及承包户与合作社,请张经理尽速依据建制规划人员及岗位职责,以利业务顺利推展。
2、明日开始二条播种线及移置催芽室秧盘同时作业,请生产部增雇人手,并加强管理,以提高作业效率。
3、请工程部增雇小挖机修筑池埂,以利春耕。
