基 地 日 志
日 期:2016年4月4日 星期一
天 气:晴 -1~10℃、湿度17~44%、降水量0mm、西风1~3级
部 门:生产部、工程部、行政组、承包户管理员
工作项目 |
更换喷头 |

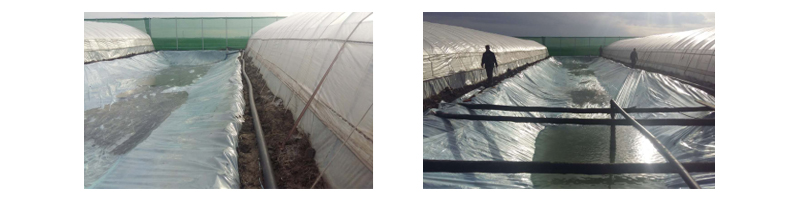

更换围裙及铺晒水池膜 |
育苗土搅拌 |
抛撒有机肥 |
修作业道 |
二次旋耕 |
负责单位 |
生产部 |
生产部 |
生产部 |
工程部 |
工程部 |
承包户 |
预定完成数量 |
78栋 |
78栋 |
580立 |
280公顷 |
10条 |
280公顷 |
本日完成数量 |
0栋 |
2栋 |
65立 |
0公顷 |
0.8条 |
20公顷 |
累计完成数量 |
30栋 |
9栋 |
210立 |
248公顷 |
9.3条 |
20公顷 |
尚需作业天数 |
2天 |
|
5天 |
2天 |
1天 |
0天 |
承包户出工数 |
0人 |
9人 |
7人 |
8人 |
0人 |
4人 |
外雇临时工数 |
0人 |
0人 |
1人 |
1人 |
0人 |
0人 |
自有农机数量 |
|
|
484拖拉 机1台 |
抛撒车1台 |
|
旋耕设备4台 |
外雇农机数量 |
|
|
铲车1台 |
铲车1台 |
大钩机2 台 |
|
备注 |
|
|
|
|
|
|
一、生产部:
1、今日晒水池继续铺设塑料膜。
2、抽调7名工人协助工程部倒运有机肥。

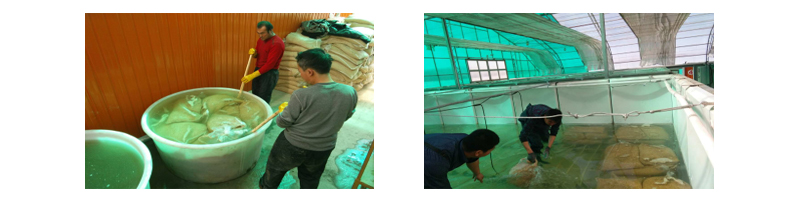

3、今日开始浸种,约浸种3000斤。
4、今日继续搅拌育苗土,目前约完成210立方米,草炭土目前剩余约300袋,经初步统计,草炭土总量约为3000袋,请李教授、许场长确认草炭土缺口怎么处理。
二、工程部:
1、钩机完成北27作业道修筑,北37泄水渠填土完成,剩余北31一条作业道,预计1天时间完成。
2、使用消防管将循环水水池注满,以备明日打井使用。
3、十八引南地块泄水管统计完成二分之一,剩余预计后天完成。
三、综合部:
1、播种机全部保养完成,并试用正常。
2、今日清明节,安领导要求晚上在基地改善伙食。
