基 地 日 志
日 期:2016年7月30日 星期六
天 气:晴 20~31℃、湿度56~94%、降水量0mm、西南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

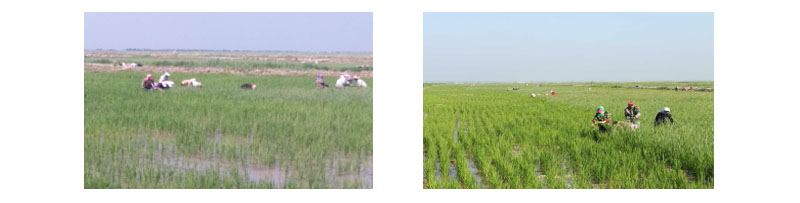

1、245人次于南4、5、6、27、北4、5、6、8地块人工除草。

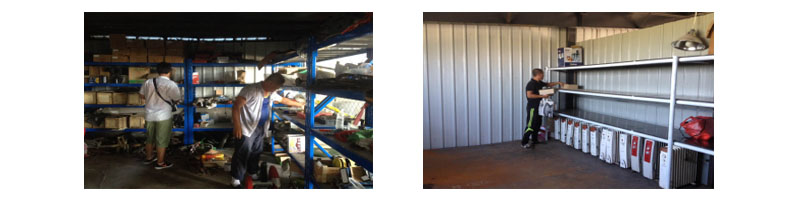

2、整理零件仓库。
3、要求承包户对流速较慢的进水渠进行疏浚,争取下次来水对整个地块进行彻底换水一次。
二、工程部:

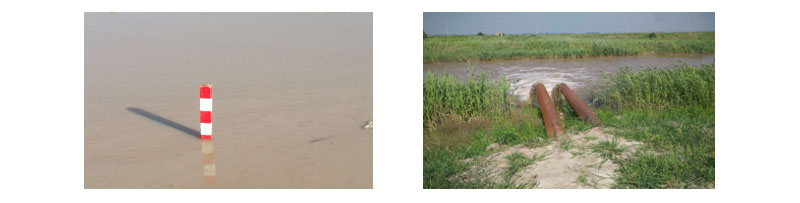

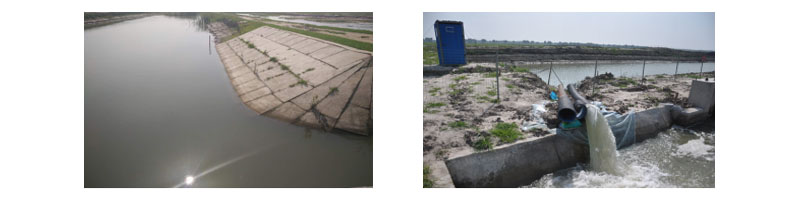

1、主渠停水,水位在-40,蓄水池启动1台水泵供应缺水格田补水。
2、强排站2台水泵持续排水,水位下降4公分。
3、因降雨,哈达山水库暂停放水,称引松渠水排泄不畅,渡槽放水时间未定。
