基 地 日 志
日 期:2016年8月21日 星期日
天 气:晴17~30℃、湿度35~90%、降水量0mm、西北风1~2级
部 门:生产部、工程部、承包户管理员
一、生产部:

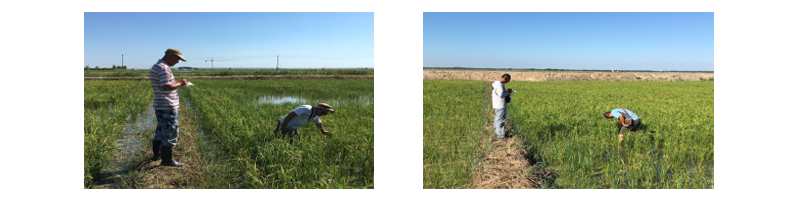

1、各地块格田水层深度抽查,抽查结果表明百分之九十五以上地块水层深度符合管理要求,极个别地块水层深度略浅,已通知地块负责人立即处理。

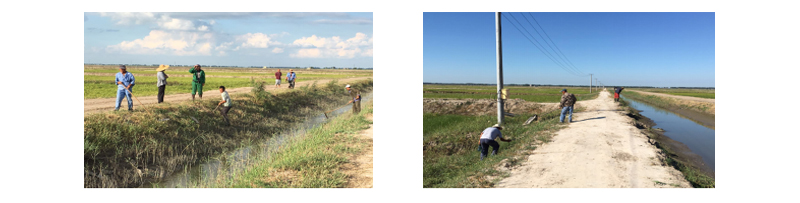

2、承包户工人对十八引进行杂草清除。
3、场地整理及环境卫生维护。
4、南6、7、9、12、13、17地块下午15时进行彻底排水作业,明日进行补水。
二、工程部:
1、主渠停水,水位-40,稻田未灌水,蓄水池水泵未开启,计划明天早晨启动蓄水池水泵。
2、强排站持续排水,主泄渠水位下降5公分。
3、商议拱门基础混凝土浇灌方式及费用,经多方(尤经理、王国庆、拱门制造商崔先生、王国峰提议广宇商砼)商议方案、造价、进度,与李教授、许老师综合考虑,决定采用拱门制造商崔先生的方案,达成快速、统一制作安装,争取下周二完成。
4、平面图立牌已定稿,计划周一施工。
5、市农委委托县农业局计划安装两面立牌,高4m*宽5m,立牌内容一:善德公司简介,内容二:松原市十项规定。明日进料基地制作,我方配合。
6、宿舍楼建设:施工方撤除原立柱钢筋笼,化学方式除锈,然后再绑钢筋笼。

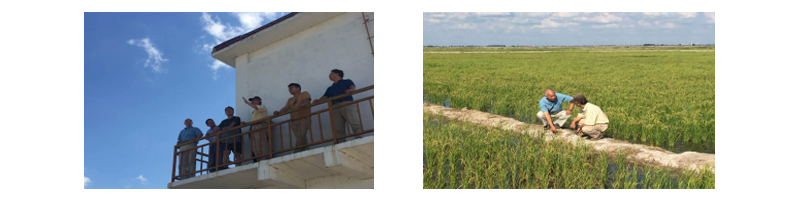

7、接待国土资源部郧主任、省国土资源厅周主任、松原市国土资源局张局长一行基地调研。
三、许老师:
明日(8/22)轮灌区域为南6、7、9、12、13、17地块,采排换水作业,今日下午3点以后所有格田开始排水,排水口需加大加深,以便彻底排干池水;蓄水池泵明晨03:00起动,04:30灌渠进水,进行补水作业。
