基 地 日 志
日 期:2016年9月5日 星期一
天 气:雨17~26℃、湿度57~96%、降水量9.5mm、西南风1~2级
部 门:生产部、工程部、承包户管理员
一、生产部:

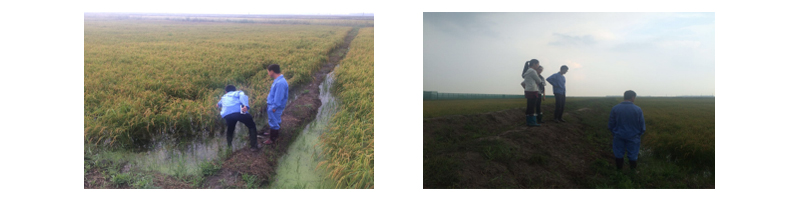

1、工人巡田并进行排水堵漏工作。
2、协助接待财经天下周刊记者一行到基地调研。
二、工程部:
1、分别电联水灌处刘所长、李局长洽商主渠供水,目前上游不需要用水原计划暂停供水。
2、维护育苗棚水井,增加4米铁管。仍不能正常抽水。

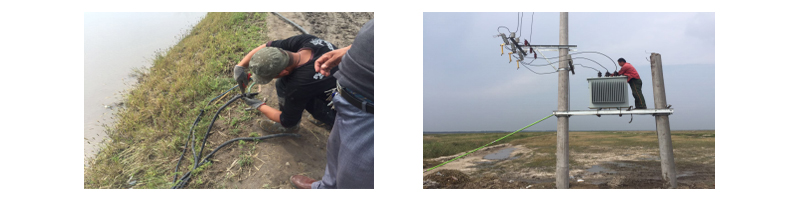

据排除水泵原因,分析水井花管淤堵。该水井可能报废。
3、新增315KVA变压器投入碾米厂施工运行中。
4、腾2间板房供碾米厂施工方使用。
5、基地建设:
1)宿舍楼砌墙,预计后天完成一楼砖墙工作。

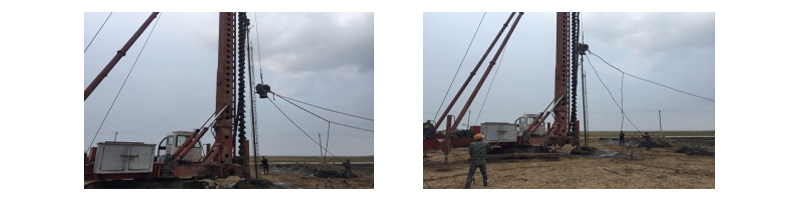

2)碾米厂打桩,预计今日完成烘干车间地桩工作。
3)十八引支渠硬化,施工单位查勘地理状况,建议加宽十八引支渠宽度,计划明晨前往监理单位申诉,请求修改。
7、因降雨,2:40时停电,施工暂停。3:30时来电,施工工作继续进行。
三、有机肥厂:
1、钩机作大堆整堆及修整入料道口,陆续进鸡粪5车(63立),导运稻壳(400多立)等。
2、因应大雨场地进料困难事宜,采取紧急因应措施,增加一台钩机,若9/6再下雨,倒运有机肥厂的粒料过来铺路。
3、碾米厂进度:
1) 板房新建5座,今日施工,并腾出2座原有板房,9/6前必须备便。
2) 2.315kw变压器已安装。
3) 仓储入料采分批方式,生产部人机协助。
4) 仓储物料延后到9/9入料(因剪切耗时耗工)
