基 地 日 志
日 期:2016年9月7日 星期三
天 气:多云16~27℃、湿度52~93%、降水量0mm、西南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

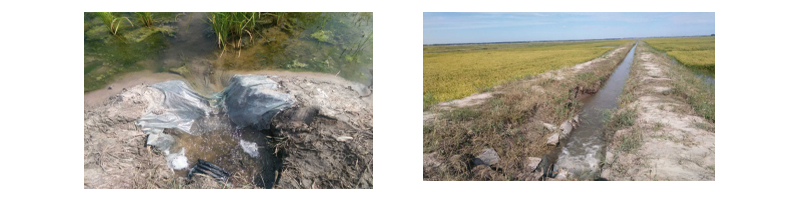

1、北区地块进行排换水作业,截止今日排换水工作已全部完成。

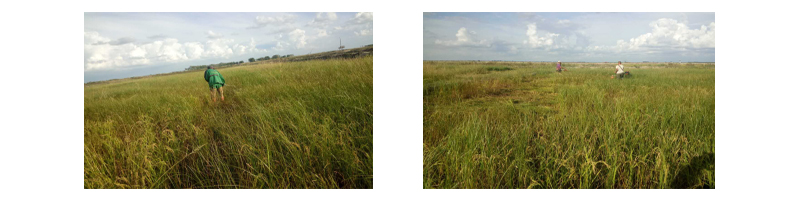

2、南区地块杂草进行清除。
二、工程部:
1、主渠供水,水位+20/-30,蓄水池蓄水至2.9m,,渡槽昨晚12:00关闸,圆满完成本年度供水。
2、强排站2台水泵持续排水,但因部分地块排水,主泄水渠水位较高。
3、基地建设:
1)宿舍楼一层砌墙继续进行,预计明天完成。

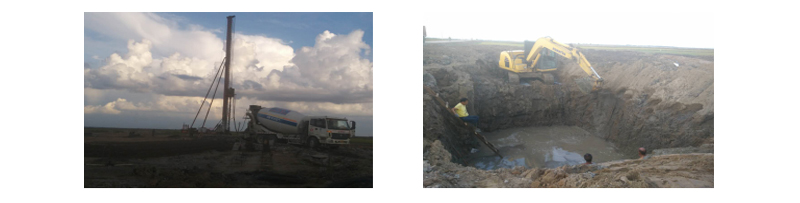

2)碾米厂仓储车间打桩完成,预计明天桩机作业加工车间、成品车间,并完成碾米
厂所有桩基工作。
3)烘干车间卸粮坑继续挖掘,预计明天完成。

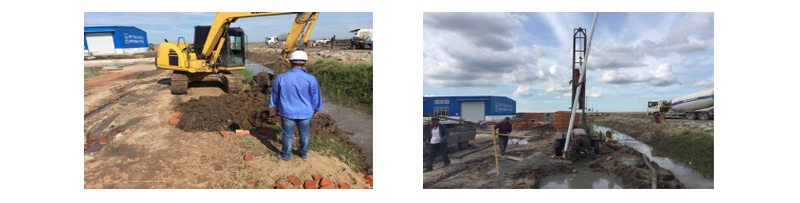

3)在北12地块农路边打小井一眼,便于碾米厂施工方生产用水。
三、有机肥厂
1、进料与制肥:本日起两台钩机作业,24小时日夜进料,白天入料鸡粪已达200立,同时稻壳由有机肥厂导运入堆肥场。
2、大米加工建筑目前建筑打桩落后,希望能赶上进度,烘干设备已备便等待进长,仓储落后2天进度:8套材料预计9/9下午入农机库。
