基 地 日 志
日 期:2016年9月9日 星期五
天 气:雨17~19℃、湿度60~93%、降水量45mm、西南风1~2级
部 门:生产部、工程部、承包户管理员
一、工程部:
1、强排站持续排水,因今日降雨一直持续,主泄水渠水位下降4cm。
2、基地建设:
1)宿舍楼砌墙,因降雨砌墙未完成,尚需2小时的工程量。东侧一层屋顶继续安
装模板,铺设钢筋及电力管网,后因雨停工。

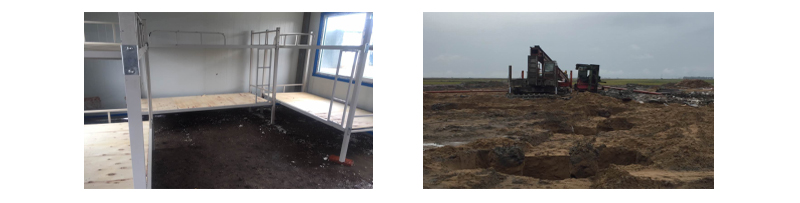

2)碾米厂:撤卸桩机,因雨未能全部撤除。卸粮坑绑钢筋。
小钩机清理桩基多余泥土,整理地梁槽,小铲车将桩机钻出的淤泥清理出场地,不允许掺杂于地面的沙层。

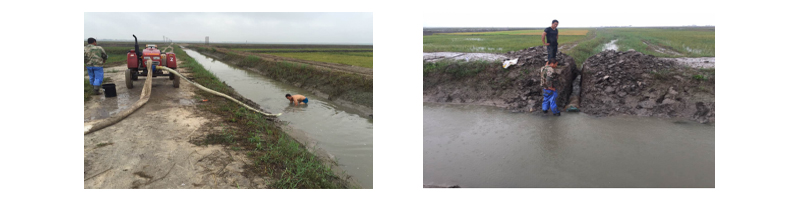

3、十八引支渠:安排抽水泵排水,进度太慢终止,改安排人工开挖十八引支渠南路,直接泄水。
4、新增板房双层铁床安装完成。
二、有机肥厂
1、进料与制肥:持续日夜进料与制肥及稻壳导运,本日多雨进料减缓,但不影响钩机作业。
2、烘干设备:协助基地处里大米加工厂烘干设备交机款请款事宜,设备预计在9/18前入场。
3、仓储设备协助基地处里大米加工厂仓储设备第一笔交机款请款事宜,设备预计在9/10入场。
