基 地 日 志
日 期:2016年9月13日 星期二
天 气:晴13~23℃、湿度52~98%、降水量0mm、西南风1~2级
部 门:生产部、工程部、承包户管理员
一、生产部:

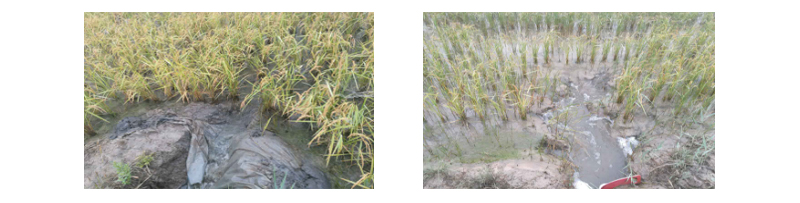

1、南15-30地块进行排水作业。
二、工程部:
1、强排站持续排水,主泄水渠水位下降2cm。
2、基地建设:

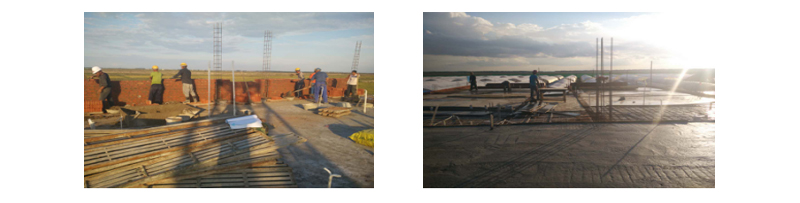

1)宿舍楼开始砌筑二层东墙,剩余西侧小部分绑筋及模板正在进行。

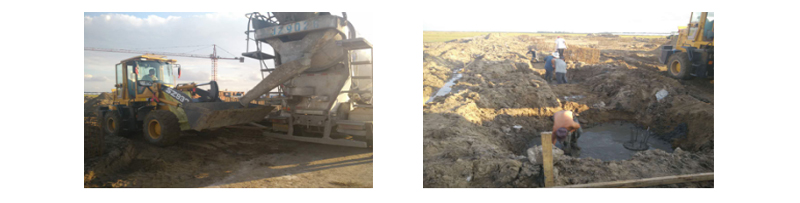

2)碾米厂:使用混凝土砂浆浇筑承台垫层。
3)雇佣小钩机对道路进行重新整理,运输车辆可正常进入场地送料。
3、与施工方召开基地碰头会议,主要讨论如何加快施工进度,拟定节点日期,以便追踪进度。
三、有机肥厂
1、进料与制肥:持续日夜进料与制肥及稻壳导运,厂商存料场道路泥泞,出料不顺畅。
2、430kw变压器:联系农电局孙主任,因人在外地,得等到明天下午才回松原。
3、仓储施工:仓储施工人员今日领走15份餐具,完工离开须归还。
4、存放稻壳:有机肥场所存放稻壳,明日可以导运完成。
