基 地 日 志
日 期:2016年9月17日 星期六
天 气:晴13~20℃、湿度45~91%、降水量0mm、北风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

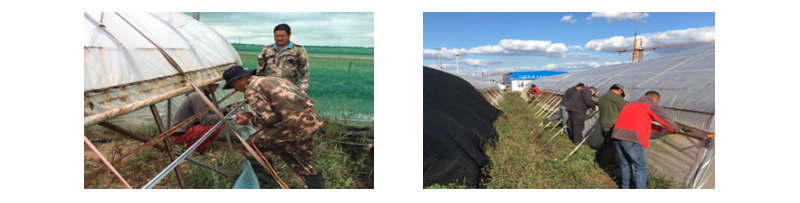

1、育苗棚内杂草清除。
2、育苗棚卡槽进行安装。
二、工程部:
1、强排站持续排水,主泄水渠水位下降4cm。
2、基地建设:

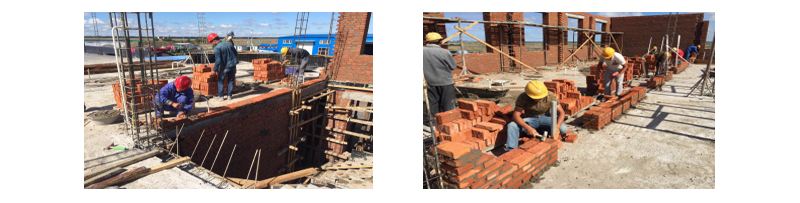

1)宿舍楼二楼砌筑继续进行,钢筋工立二层钢筋柱。

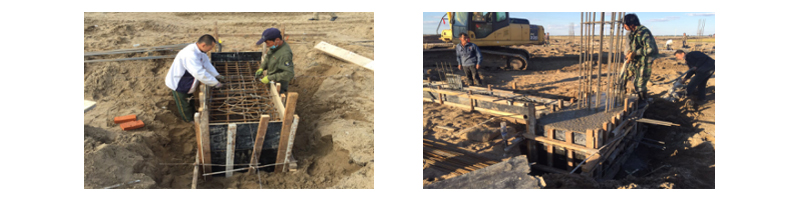

2)碾米厂:上午完成烘干车间承台钢筋及模板部分,下午开始浇筑混凝土并完成。

3)立塔吊完成。
4)仓储车间石子铺设完成,但因C15混凝土未到,没有浇筑6cm混凝土垫层,预计明天早上浇筑。
3、小钩机继续修东农路。
