基 地 日 志
日 期:2016年9月18日 星期日
天 气:晴8~20℃、湿度31~89%、降水量0mm、西北风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

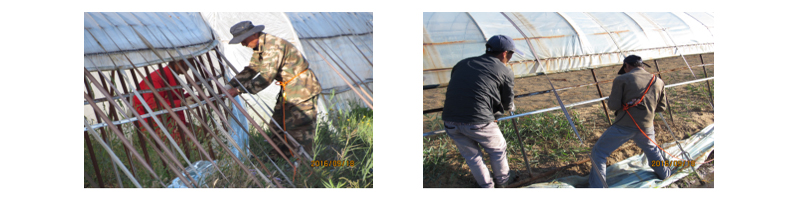

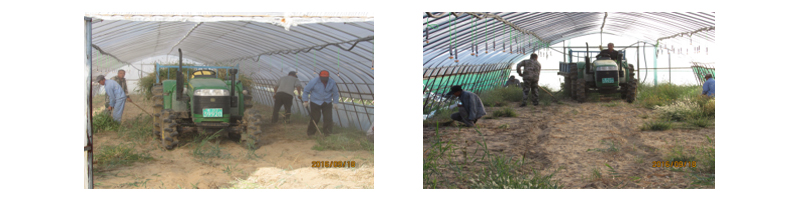

1、继续进行育苗棚内杂草清除。
2、继续育苗棚卡槽进行安装。
二、工程部:

1、强排站持续排水,主泄水渠水位下降5cm。
2、因碾米厂施工填塞北12地块北侧泄水渠,钩机挖开农路,北12地块泄水渠贯通北13地块泄水渠,快速降低北12地块泄水。
3、基地建设:

1)宿舍楼建设:二楼砌筑继续进行,已完成东侧墙体部分。
2)碾米厂建设:
①仓储车间浇筑混凝土垫层完成

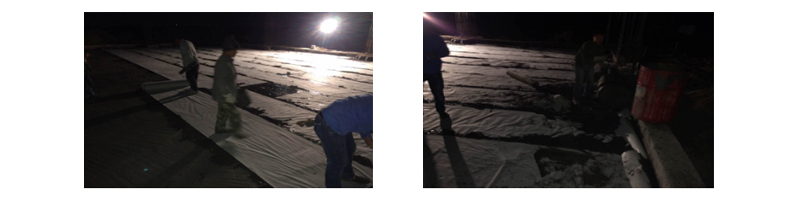

②连夜完成仓储车间防水

③大钩机平整碾压烘干场地,连夜完成混凝土垫层浇筑

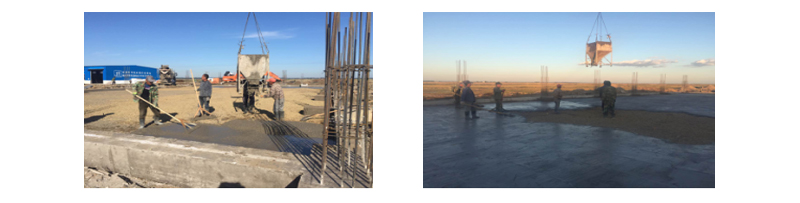

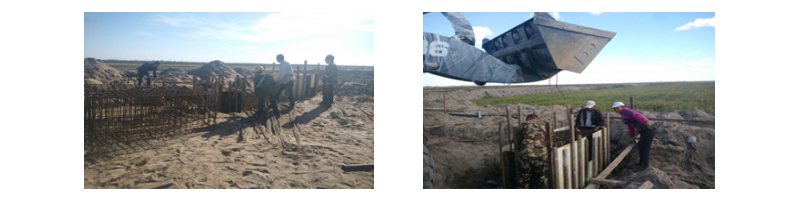

④加工车间绑承台钢筋并支模板
⑤对桩基进行静载测试
三、有机肥厂
1、进料与制肥:持续日夜进料与制肥,这几天进料快了很多,每天都超过300立。
2、地勘:有机肥厂场地地勘今日进行,总共取20个点。
3、电力工程:电力工程单位孙主任前来会勘400kw变压器安装事宜。
