基 地 日 志
日 期:2016年9月19日 星期一
天 气:晴8~22℃、湿度40~91%、降水量0mm、西南风1~2级
部 门:生产部、工程部、承包户管理员
一、生产部:

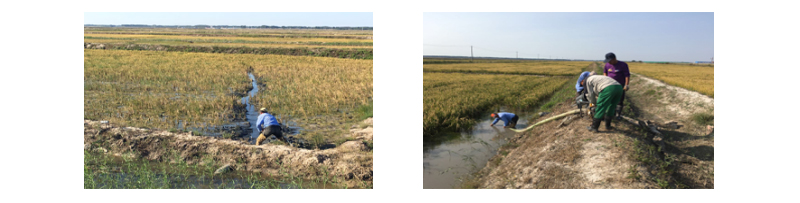

1、对格田内积水部分进行挖沟排水处理,部分无法挖沟格田采用抽水机抽水处理。

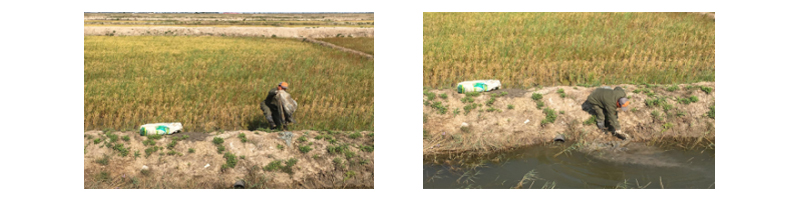

2、南区各地块进水口及泄水口塑料布进行拆除回收。

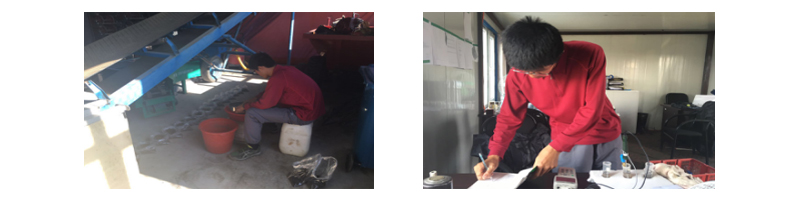

3、第四周育苗土调酸数据进行测量并邮寄给李教授进行分析。
4、助接待松原市政法委书记基地调研一行。
二、工程部:
1、强排站持续排水,主泄水渠水位下降3cm。
2、与施工方前往设计院进行图纸会审,提出一些相关问题,与设计进行沟通,在图纸上进行标注修改
3、基地建设:
1)宿舍楼建设:二楼墙体砌筑继续进行,开始支各柱模板。
2)碾米厂建设:

①烘干车间做防水

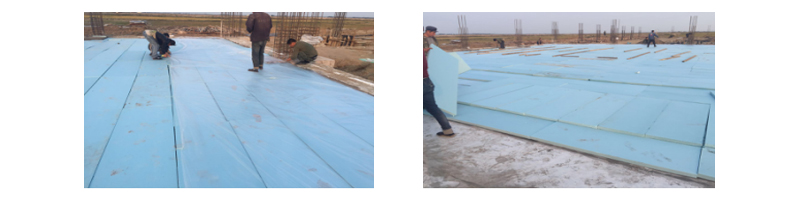

②连夜完成仓储车间及烘干车间伸缩板铺设及混凝土垫层浇筑
③加工车间承台绑筋及模板完成

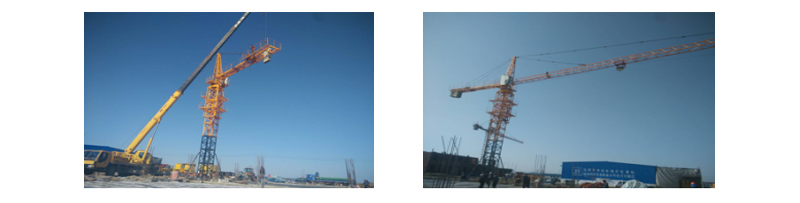

④立另外一座塔吊
三、有机肥厂
1、进料与制肥:持续日夜进料与制肥,本日翻斗车故障一台。
2、烘干设备进料:烘干主设备4台,及许多周边,本日卸载顺利,感谢生产部及承包户人力的协助,过程虽顺利但很辛苦。
3、稻壳入料:本日入料稻壳一车,象征秋收已经开始,目前尚缺2500立方左右。
4、大米加工建设:建筑,烘干,仓储等三方进度,目前是建筑落后,主要因为雨天多日地质松软,仓储地面施工耗工等(当初施工方的大意),目前赶工中。
