基 地 日 志
日 期:2016年9月21日 星期三
天 气:晴9~25℃、湿度29~82%、降水量0mm、西南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

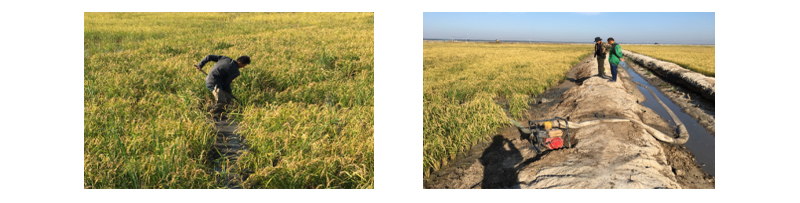

1、继续对格田内积水部分进行挖沟引导及抽水机排水处理。
2、进水口及泄水口塑料布拆除回收。

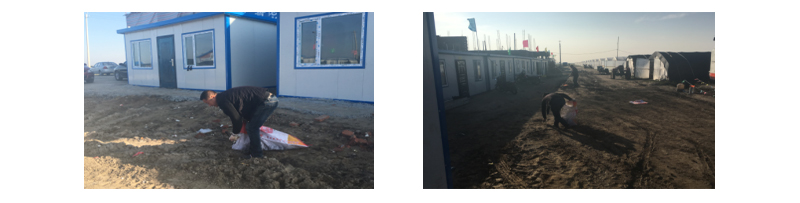

3、场区卫生整理。
4、瑞禾仓库续住手续办理。
二、工程部:
1、强排站持续排水,主泄水渠水位下降4cm。
2、基地建设:
1)宿舍楼建设:二楼墙体砌筑继续进行,预计明天完成,二层屋面部分关模板。
2)碾米厂建设:
(a)烘干车间、仓储车间昨晚待料至11时开始浇筑混凝土,且未能调用计划中的混凝土泵车,效率异常低下,今晨7:00时未能完成预定工作。
因施工方在统筹协调方面存在严重过失,导致待料时间长达10小时,耽误后续工期,拟处罚5000元,在第六期工程款中扣除。

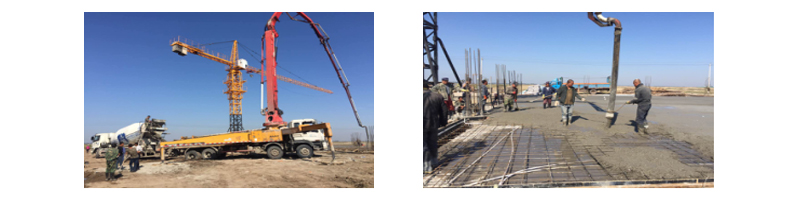

地面最后一遍混凝土于18:00时完成。
与郭厂长商议,24日设备商进驻安装。
(b)加工车间继续绑地梁钢筋、关地梁模板,晚上浇筑地梁、承台混凝土。
(c)与施工方电工商议,按照设备商要求,对动力电线进行适当变更。

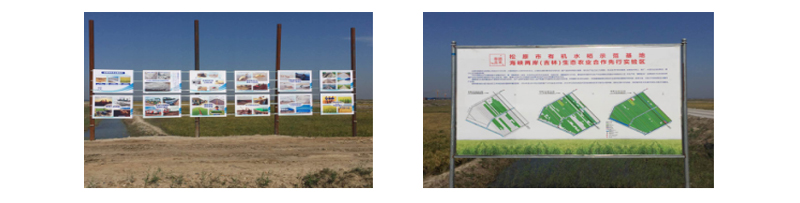

3、安装宣传照片、平面图。
三、有机肥厂
1、进料与制肥:持续日夜进料与制肥,9/18进料143立,9/19/211.5立9/20/185.5立,本日也持续进到壳。
2、大米加工建设:本日白天完成烘干仓储最地面整平工作。
3、有机肥厂建设:本日顺利申请头期款,在不影响大米加工建设下,积极开工。
