基 地 日 志
日 期:2016年9月22日 星期四
天 气:晴13~24℃、湿度48~78%、降水量0mm、西南风1~4级
部 门:生产部、工程部、承包户管理员
一、生产部:
1、继续对格田内积水部分进行挖沟引导及抽水机排水处理。

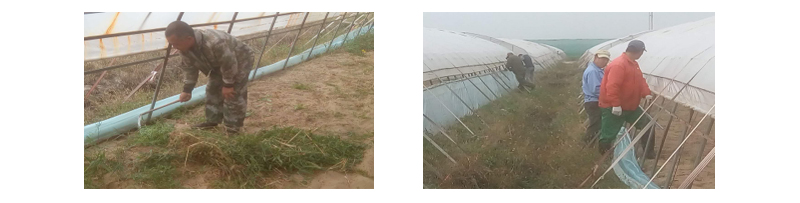

2、育苗棚内杂草清除及卡槽安装。
二、工程部:
1、强排站持续排水,主泄水渠水位下降3cm。
2、基地建设:
1)宿舍楼建设:二层砌墙结束,屋面关模板。
2)碾米厂建设:

(a)烘干车间、仓储车间立柱钢筋对焊完成。
(b)加工车间浇筑地梁、承台混凝土,钩机平整地面。
(c)加工车间新增下粮坑,设计已出施工图,与施工方协商。

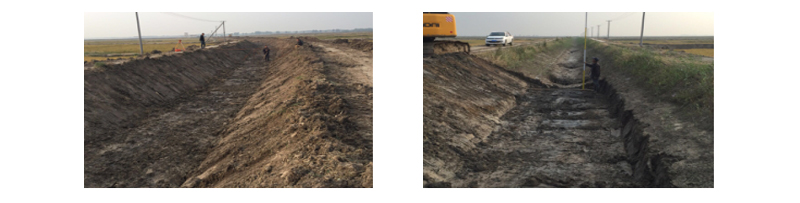

3、 十八引清渠整形,拆除混凝土拦截坝。
三、有机肥厂
1、进料与制肥:持续日夜进料与制肥,白天进稻壳
2、大米加工建设:烘干设备厂商本日进驻,并随即放线。
3、有机肥厂建设:400kw箱型变压器底座基础完成,明日施工。
