基 地 日 志
日 期:2016年9月23日 星期五
天 气:晴14~21℃、湿度68~92%、降水量0mm、西南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

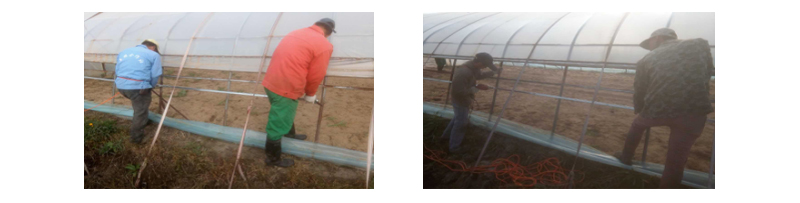

1、育苗棚内杂草清除及卡槽安装。

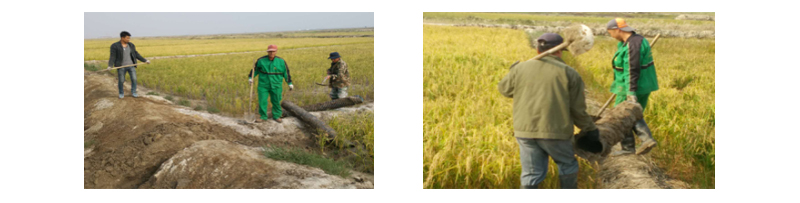

2、南7-24地块由于修整进水渠,原进水管回收以备后用。
3、对单植品种进行田间调查取样。
4、将两个育苗棚之间内蓄水池积水排出。
二、工程部:
1、强排站持续排水,主泄水渠水位下降3cm,主泄水渠水位下降明显。
2、基地建设:

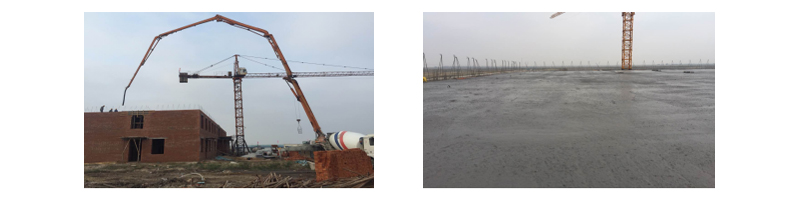

1)宿舍楼:二层东侧屋面浇筑混凝土,西侧安装模板;
与施工方讨论预留太阳能热水器位置,预埋未来监控系统立柱。
2)碾米厂建设:

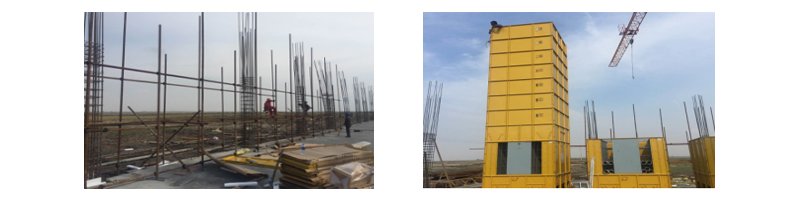

(a)烘干、仓储车间绑钢筋、搭脚手架。
(b)加工车间开挖下粮坑、平整地面;
与施工方商讨进度,立柱及四道圈梁预计12天(10月5日)完成。
(c)烘干设备、仓储设备可同时进场交叉作业。
3)十八引支清渠修型,整理碾压进水渠。
三、有机肥厂
1、进料与制肥:持续日夜进料与制肥,白天进稻壳。
2、大米加工建设:烘干设备厂商开始装机。
3、佐竹/加工包装:周队长前来现场探勘,本日安排食宿,明日与土建讨论进程。
