基 地 日 志
日 期:2016年9月26日 星期一
天 气:阴转雨8~21℃、湿度38~90%、降水量2.6mm、东南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

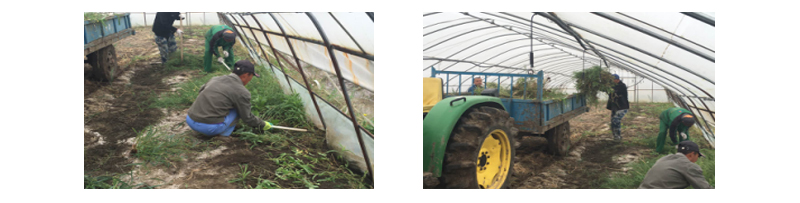

1、育苗棚内杂草清除并完成。
2、继续安装调整育苗棚围裙高度所需卡槽。
3、继续对排水困难地块机械抽水处理。

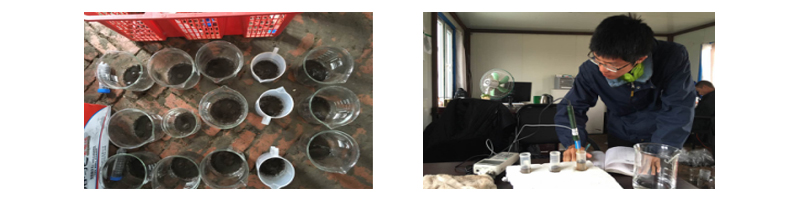

4、育苗土调酸实验第四周数据测量。
5、协助有机认证农场检查部分并取样。
二、工程部:
1、强排站持续排水,但因降雨影响,主泄水渠水位上升1cm。
2、基地建设:

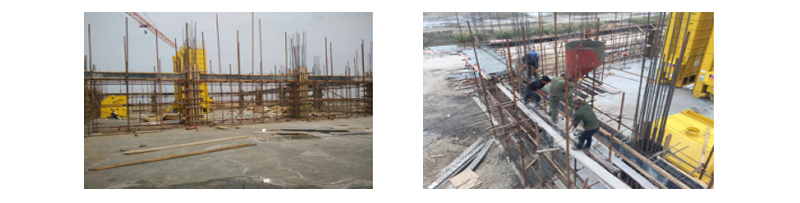

1)宿舍楼:三层砌墙基本完成,开始支模板,预计28日浇灌混凝土;
因电路零线出现虚接,特请刘跃早上到基地检查线路,并调整新装315KvA电压。
2)碾米厂建设:
(a)烘干、仓储安装圈梁模板并开始浇筑混凝土。
(b)加工车间做防水并浇筑混凝土垫层;
(c)烘干设备安装作业。
3)十八引支清渠修型。
三、有机肥厂
1、进料与制肥:持续进料与制肥。
2、大米加工建设:烘干主设备三座,本日完成试车并备便,9/27来料续装输送与周边。
3、佐竹:料槽上方筛孔位置,确定往南位移70公分。
