基 地 日 志
日 期:2016年9月29日 星期四
天 气:晴2~17℃、湿度30~89%、降水量0mm、西南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:
1、田间水稻调查取样。
2、油料已采购完毕并运送至基地。

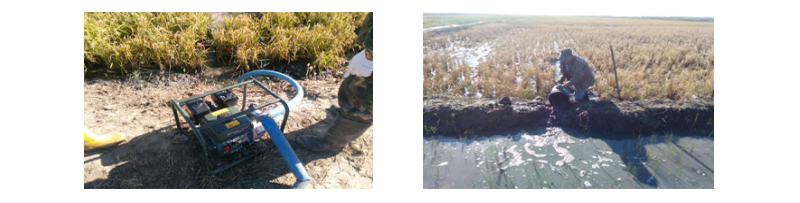

3、田间排水困难地块使用抽水机械继续排水。
4、协助接待查干湖镇宣传干事 - 王海兵、宣传部 - 贾霖、新华通讯社吉林分社经济采访部主任 - 郭翔、松原日报 - 韩冰等至基地采访一行。
二、工程部:
1、强排站持续排水,主泄水渠水位降低2cm。
2、基地建设:
1)宿舍楼:三层楼顶及二层西侧楼顶浇筑混凝土,封顶完成;
2)碾米厂建设:

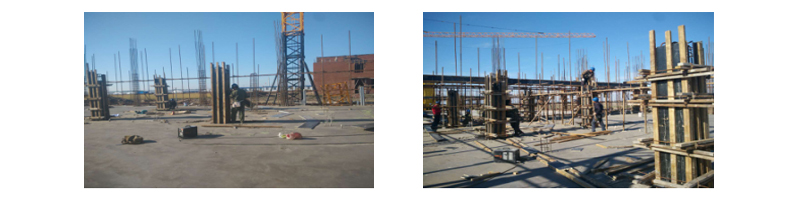

(a)加工车间小平台底柱支模板完成;
(b)架子工因架子管及卡扣短缺,未进行作业;
(c)施工方采购钢筋时有一捆锈迹严重,已告知更换,并要求施工方采购时必须严格进行质量把关;
三、有机肥厂

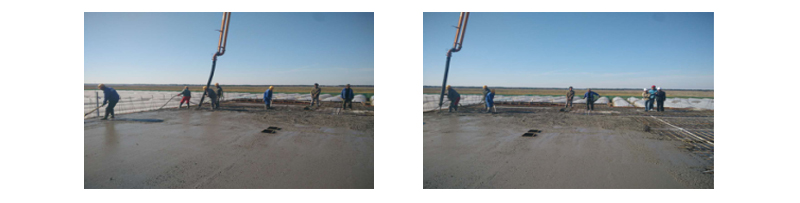

1、有机肥厂建设:本日进行独立基础,塔刁的垫层工作。
2、进料与制肥:持续进料与制肥,预计进鸡粪8000立,稻壳9000立方。
