基 地 日 志
日 期:2016年10月5日 星期三
天 气:晴2~9℃、湿度54~90%、降水量0mm、西风1~2级
部 门:生产部、工程部、承包户管理员
一、生产部:

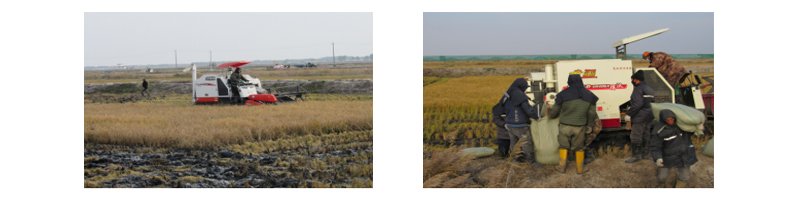

1、北14、15、16、17、19、20地块进行稻谷采收并运至晾晒场地晾晒。
2、育苗土调酸搅拌。
3、取土样进行土壤分析。
二、工程部:
1、基地建设:
1)宿舍楼:拆屋内模板,下排水管;
2)碾米厂建设:

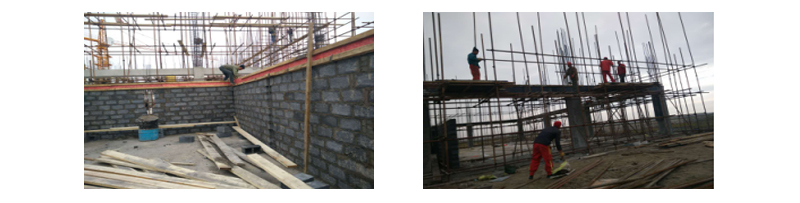

(a)加工车间内墙支模板完成,架子工架设7m架子管;

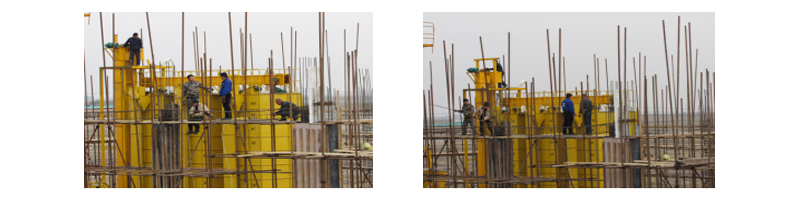

(b)烘干车间立柱8m模板完成;
(c)烘干、仓储车间8m位置圈梁绑筋完成
(d)烘干、仓储车间砌筑1.5m.

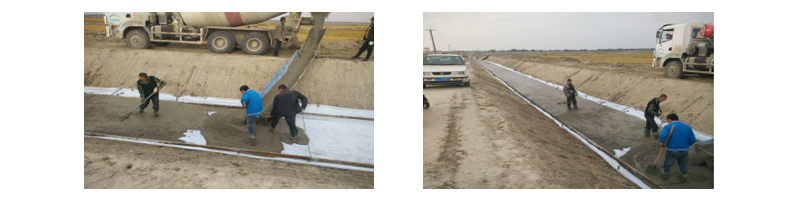

3、十八引浇筑渠底混凝土。
4、 埋设十八引下方泄水过水管。
