基 地 日 志
日 期:2016年10月6日 星期四
天 气:晴0~12℃、湿度30~92%、降水量0mm、西风1~2级
部 门:生产部、工程部、承包户管理员
一、生产部:

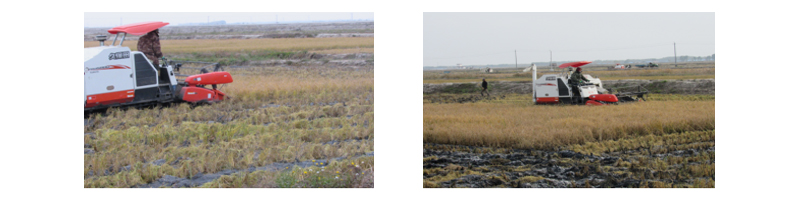

1、北18、20、21、23地块进行稻谷采收并运至晾晒场地晾晒。

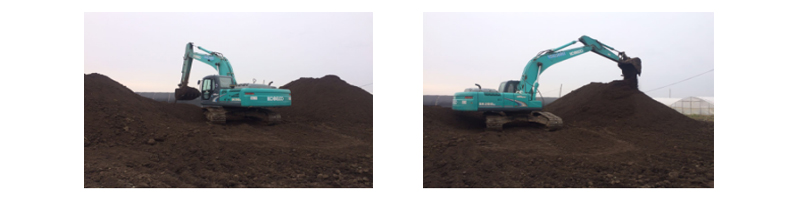

2、育苗土进行调酸搅拌。
二、工程部:
1、基地建设:
1)宿舍楼:安装电路;
2)碾米厂建设:

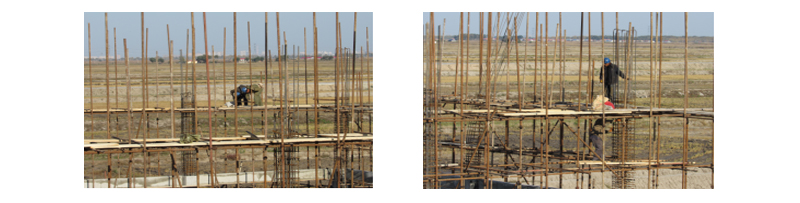

(a)加工车间7m柱绑筋完成。
(b)烘干及仓储车间8m梁柱模板全部完成。
(c)计划晚上进行混凝土浇筑,但因施工高度较高,危险性大,故拟定明早浇筑混凝土。
