基 地 日 志
日 期:2016年10月9日 星期日
天 气:晴0~9℃、湿度32~91%、降水量0mm、西风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

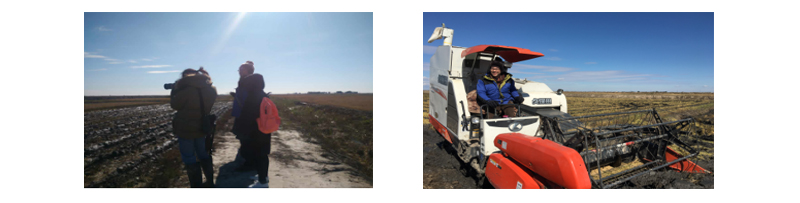

1、协助接待中央电视台大国根基纪录片摄制组一行至基地进行收割拍摄。
2、协助接待Timeout杂志社至基地采访一行。
二、工程部:
1、基地建设:
1)宿舍楼:继续安装电路;
2)碾米厂建设:
(a)木工拆除8m圈梁、立柱模板。
(b)架子工15人架设烘干、仓储车间13m脚手架,预计明日中午完成。
(c)加工车间7m位置圈梁绑筋、支模板完成,明日浇筑混凝土。
3)请示总裁关于宿舍楼装修材料之地砖颜色、木门颜色、外墙颜色。指示:地砖白偏灰,木门采用近木材本色,外墙遵循设计下灰色、上浅灰色。

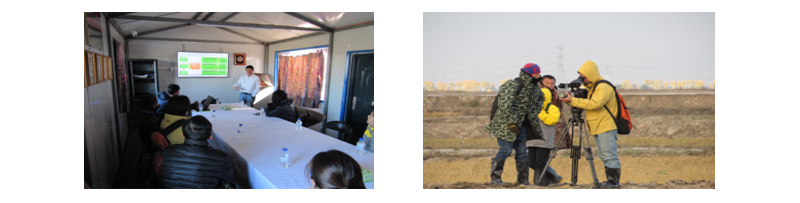

4)召集碾米厂之土建、烘干设备、仓储设备会议,督促施工工期、协调各工序交叉作业。
