基 地 日 志
日 期:2106年10月25日 星期六
天 气:雾6~22℃、湿度49~100%、降水量0mm、西南风2~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

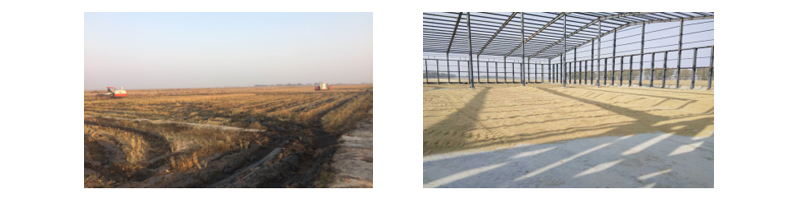

1、南26、27、28、29、30地块稻谷采收及晾晒。
二、工程部:
1、基地建设:
1)宿舍楼:内、外墙抹灰;
2)碾米厂建设:

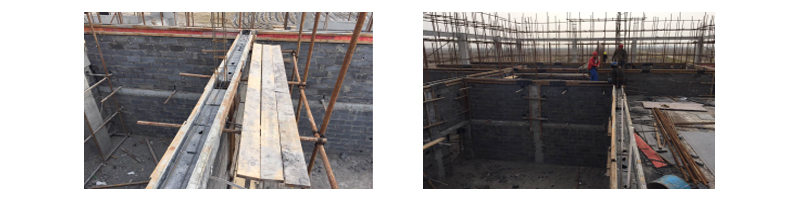

(a)土建:仓储车间3.4m高度砌墙已完成,后续往上砌墙。(土建上午安排有误,应优先砌墙仓储车间,上午瓦匠仍然砌墙加工车间)
加工车间内墙砌砖,内墙3m高度过道梁支模板、绑钢筋。

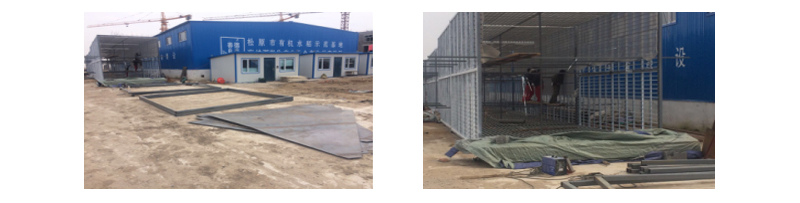

(b)仓储:焊制第13-18组粮仓,并计划征用监控室外的水泥地面焊制,该区域明天不得停放车辆。
(c)加工:佐竹焊制构件。
3)为降低主泄渠水位,采取上午开启强排站。
