基 地 日 志
日 期:2016年10月18日 星期二
天 气:晴2~13℃、湿度42~83%、降水量0mm、西北风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

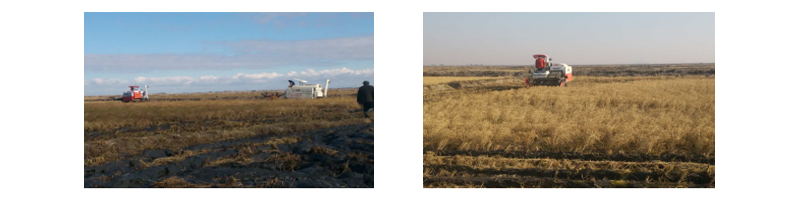

1、南13、15、16、17、18地块稻谷采收及晾晒。

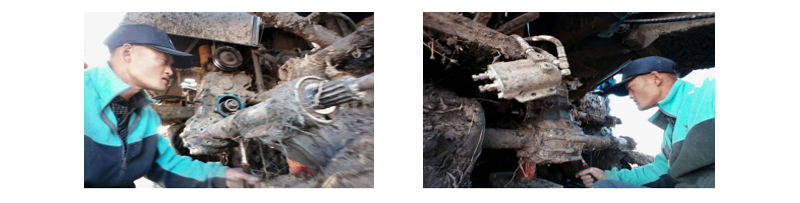

2、2台收割机下午发生故障进行紧急维修。
二、工程部:
1、基地建设:
1)宿舍楼:

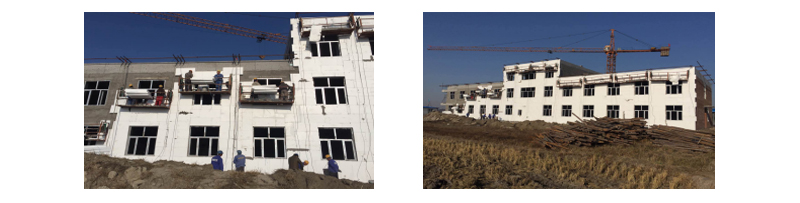

(a)安装室外保温层;
(b)李教授紧急提出二楼北侧洗手间两侧的2房间,应作为实验室,故增设上下水管道,与施工方协商增项(因工程量小不增加费用)。
厨房与餐厅应留打饭窗口,设计未安排,与施工方商议增项安装窗口。
2)碾米厂建设:

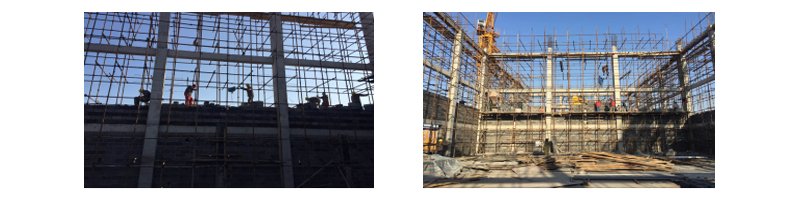

(a)共计15瓦工砌墙仓储车间,未能砌墙至8m高度,明天尚需3小时。
(b)仓储:仓储焊制第13-18组粮仓,清理出监控室东侧水泥地面供施工方使用。
(c)加工:小平台继续焊制钢构。
3)1台小钩机平整、修缮北9地块作业道。

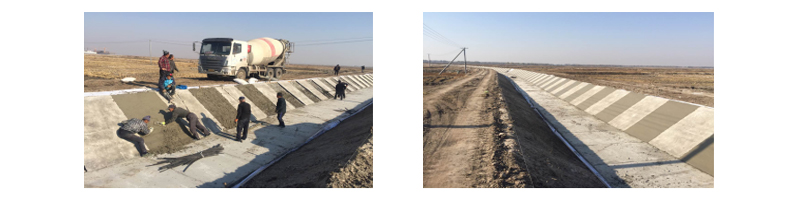

4)十八引支渠浇筑北面斜坡混凝土,厚度8cm。
