基地日志1028
详细描述

基 地



期:2016年10月28日  星期五

气:晴-27℃、湿度24~64%、降水量0mm、西北风3~4级

门:生产部、工程部、承包户管理员



一、生产部:

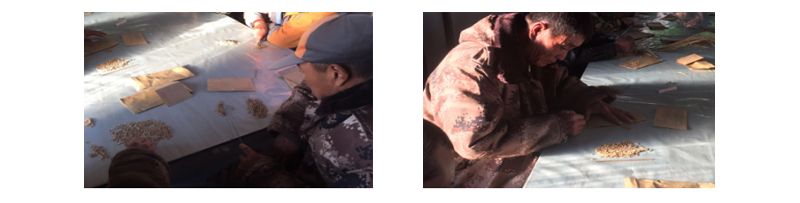

1、继续对取样稻谷进行数据测量

2、对临时存放物品的育苗棚进行整理。

3、对北32-36地块进行翻地。

















二、工程部:



1、基地建设:

1)宿舍楼:

a)外墙涂料:平整度不好,暂停,要求做表面平整度处理(刮腻子找平)然后涂料层。现在因气温低,刮腻子后明年会起皮脱落,与施工方协商,外墙腻子、涂料延后至明年开春后处理,确保质量。

b)内墙刮白:砖墙干燥程度不好,强行处理,会类似外墙同样问题,建议明年开春作业。但是考虑到耽误明春3月底工人入住,延后几天观察内墙干燥程度再做定论,尽量今年完成。

c)共3间厨房(一楼厨房、警卫室厨房、三楼厨房)合计80平方米,原设计屋顶刮白,当水蒸气集聚屋顶时刮白层易脱落,建议改为吊顶。

d)三楼开始粘贴地砖。

2)碾米厂建设:

a)土建烘干车间砌外墙。

仓储车间内墙:喷发泡胶,已完成东南墙,机器再次故障,紧急请示设计院潘工同意改用100mm保温板,北墙未完成。

仓储车间外墙:完成东西墙粘苯板、挂网。

加工车间:外墙砌砖,屋顶吊装2组屋梁(共5组),为安全及外墙抹灰考虑,其余3组延至后天吊装。

b)仓储设备:仓储继续焊制第18-20组粮仓及粮仓外部喷涂。

c)佐竹设备:继续制作相关小件,大型设备今天吊装入位。

d)目前赶工:土建烘干、加工砌外墙、抹灰,仓储保温层。

2、1台小钩机平整、修缮北25地块作业道。



















三、有机肥厂:



1、有机肥厂建设:本日欢庆办公楼三楼封顶。

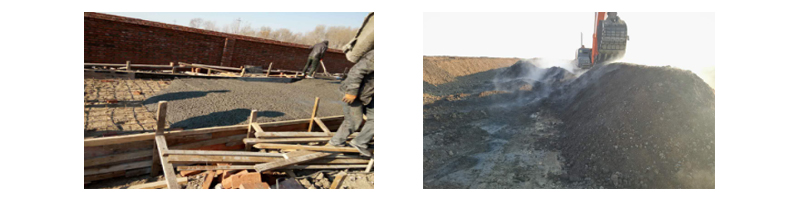

2、地磅,稻壳桶槽:地磅,稻壳桶槽的基础,本日灌浆完毕。

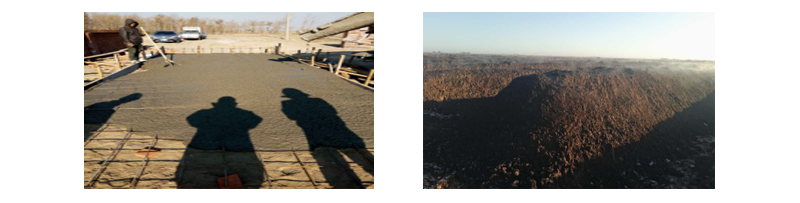

3、有机堆肥:开始第四次的翻堆,今年通气与湿度控制得宜,发酵效果佳。

4、12m3预拌槽:设备商本周做最后的整理,预计下周二作场内试车。



全国服务电话
400-880-7280
公司地址:吉林省松原市前郭县蒙古艾里乡欣发村 公司电话:400-880-7280 服务与支持 电子邮箱:shanderice@xinxincapital.com
Copyright © 1968-2016 善德良米有限责任公司 吉ICP备15002196号-2
