基 地 日 志
日 期:2016年10月29日 星期六
天 气:晴-7~2℃、湿度21~64%、降水量0mm、西北风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:
1、对原发放给工人的生产工具进行回收入库。
2、对北28-31地块进行翻地。
二、工程部:
1、基地建设:
1)宿舍楼:
(a)三楼粘贴地砖。
(b)屋顶30cm保温板+10cm煤渣,准备浇筑9-15cm坡面混凝土。
(c)厨房与餐厅间开设取饭窗口,原设计图纸未作安排。

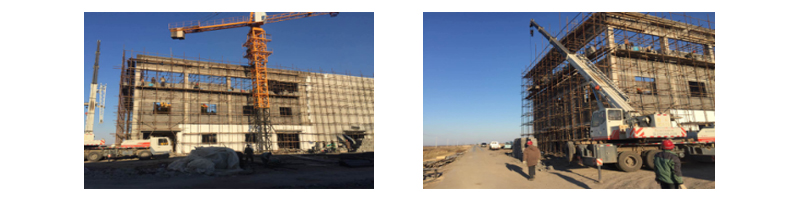

2)碾米厂建设:
(a)土建烘干车间砌外墙,明天上午完成砌外墙。

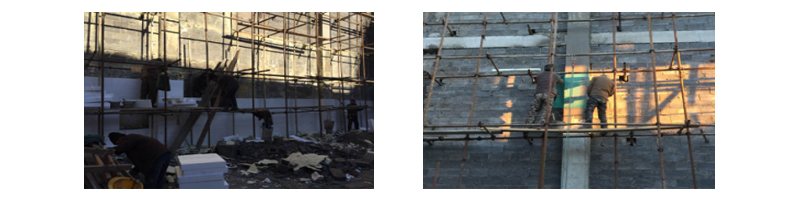

仓储车间内墙:北墙保温板粘贴完成,西墙因喷发泡胶机器故障不能继续喷涂,紧急商议应对策略。
加工车间:外墙砌砖完成。
(b)仓储设备:仓储继续焊制第18-20组粮仓。
(c)佐竹设备:继续制作相关小件。
(d)目前赶工:土建烘干、加工外墙抹灰,仓储保温层。
计划明天开始拆除仓储车间东侧内墙脚手架,腾出空间吊装粮仓。
2、小钩机停工一天,要求老板更换司机。

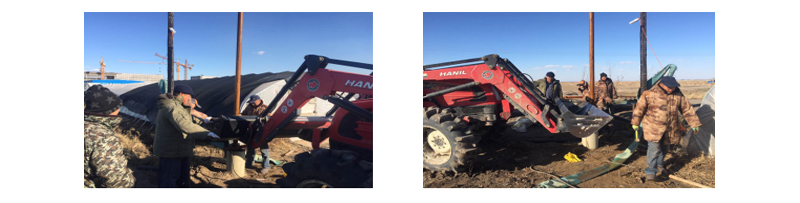

3、育苗棚北侧水井水泵拆移至南侧水井,并试抽水。
