基 地 日 志
日 期:2016年11月1日 星期二
天 气:晴-11~1℃、湿度24~76%、降水量0mm、西北风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:

1、抽南6、7地块泄水渠积水。
二、工程部:
1、基地建设:

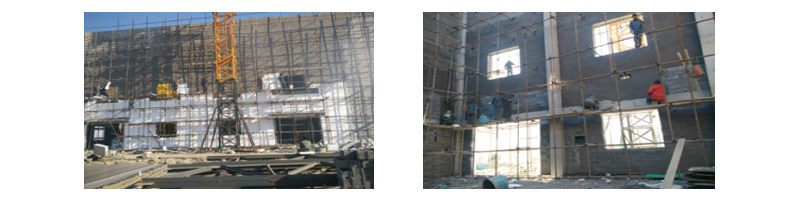

1)宿舍楼:
(a)一、二楼粘地砖。
2)碾米厂建设:
(a)土建:

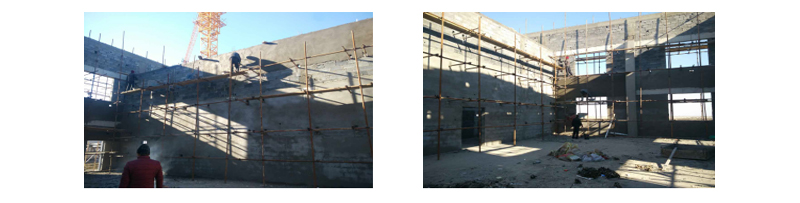

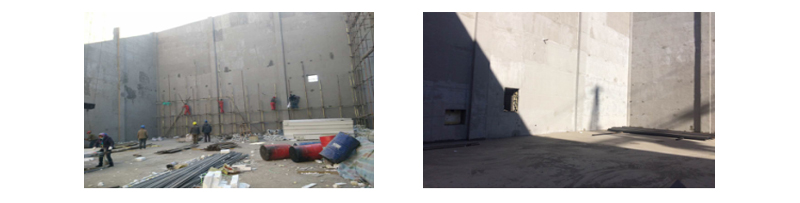

烘干车间:墙体外侧挂网抹灰完成;内侧抹灰完成。
仓储车间:南北两侧脚手架拆除完成,并清理工程垃圾。
加工车间:内墙抹灰。
加工车间内的小平台抹灰找平。
(b)仓储设备:仓储继续焊制第18-20组粮仓。
2、小钩机继续作业,修缮北35地块作业道。
三、有机肥厂
1、有机堆肥:继续对有机堆肥作第四次的翻堆。

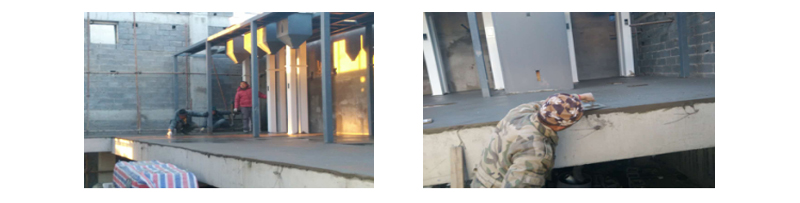

2、有机肥厂建设:继续办公楼作墙面抹灰,清除办公楼一二楼脚手架及杂物,三楼须等到11/4才能拆模。
3、燃煤热水锅卢:本日继续询价第三家锅炉供货商,该厂家有整体施工能力,明日实地勘查现场。
4、除臭洗涤塔:本日收到两家除臭洗涤塔厂商报价,初步抽气量5000m3/hr,添加物为NAOH,主要抽除进料间,预拌槽,主搅拌槽中产生的臭气。
