基 地 日 志
日 期:2016年11月2日 星期三
天 气:晴-9~5℃、湿度23~75%、降水量0mm、西南风1~3级
部 门:生产部、工程部、承包户管理员
一、生产部:
1、继续抽南6、7地块泄水渠积水。
二、工程部:
1、基地建设:

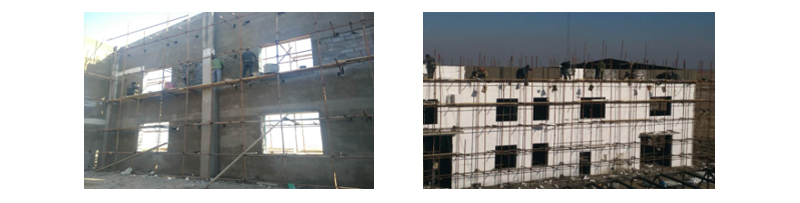

1)宿舍楼:
(a)二楼粘地砖。
(b)浇筑二楼楼顶混凝土地面。

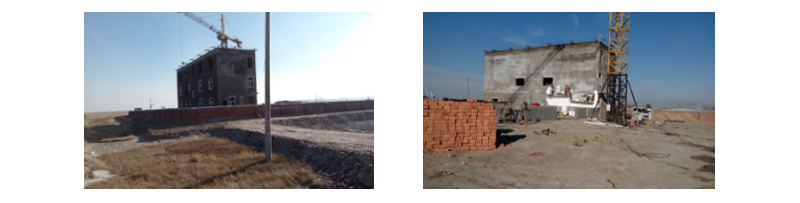

2)碾米厂建设:
(a)土建:
烘干车间:封堵墙体上的架子管窟窿。
仓储车间:清理工程垃圾。
加工车间:内墙抹灰,外墙挂网抹胶。
(b)仓储设备:仓储继续焊制第18-20组粮仓。工作转移至仓储库内,郭师傅提议鉴于室
外温度极低,不方便工作,申请移至库内焊制14个粮仓方体(32个锥形体全部完成),统一12-14日吊装(现在不吊装)。

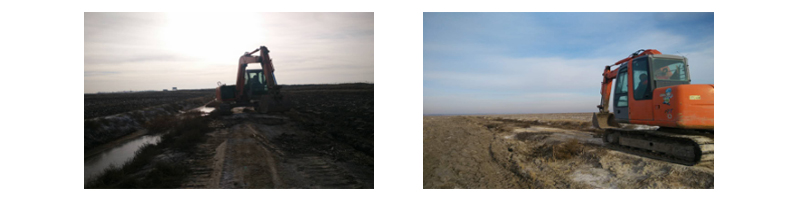

2、小钩机继续作业,修缮北35及南26地块作业道。
3、会同碾米厂林厂长检查、发现碾米厂设计规划之纰漏,并要求做相应修整。经与李教授、总裁会议。
(a)烘干设备之粮食冷却装置;热气散发问题。
*联系桂总加装,散热可有土建增设。
(b)仓储车间空气对流问题,粮仓温度检测问题,问题粮食处置流程问题。
*东西墙顶部各增设抽风机2台,东墙底部增设送风机1台。温度检测待入粮前自
成电脑体系。
(c)包装与车品仓转运问题(查阅佐竹图纸输送带解决)。粮食直接上机碾米之入口。
(d)新建粮仓,包括土建之砖头、乳胶、钢材、焊制等,将有不少的水份、重金属等有毒物质待散发,建议今冬粮食不如仓。
*总裁同意今冬暂不入仓,但所有设施设备完工,并佐竹设备完工后仍然要碾米。
三、有机肥厂
1、有机堆肥:继续对有机堆肥作第四次的翻堆。
2、有机肥厂建设:一,二楼窗户安装,外墙开始上笨板,今日室内抹灰出现外观异常现象,要求停止施工,更换正确的细沙后才能再抹灰。
3、燃煤热水锅炉:众缘锅炉厂王经理到我司实地勘察,并给出整体施工报价。
4、地砖,墙砖:本日洽询办公楼地砖(430平米),卫浴墙砖(110平米),厨房墙砖(70平米),除了比价外,并初选出三种色系,供上级裁决。
5、有机肥厂大门:本日实地详细洽询两种大门方式,一为电动伸缩门,二为对开铁翼们,经过比价与未来维修保养因素,建议使用对开铁翼门。
