基 地 日 志
日 期:2016年11月10日 星期四
天 气:多云3~-9℃、湿度71~94%、降水量1.8mm、东南风1~2级
部 门:工程部
工程部:
1、基地建设:
1)宿舍楼:
(a)一、二楼继续粘砖,安装门。发现问题:门把手偏软,要求乙方更换。
(b)继续二楼楼顶护栏。
2)碾米厂建设:

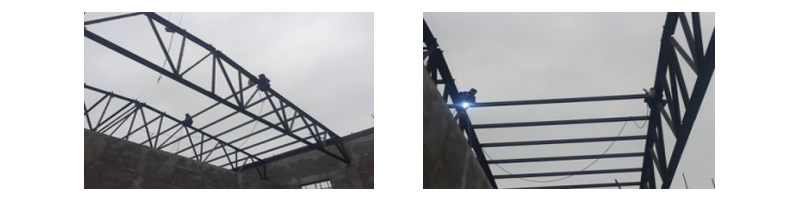

(a)土建:加工车间继续焊接檩条,安装窗户玻璃,檐口砌砖。
*要求施工方:今日务必完成加工车间窗户玻璃、明日拆除室外脚手架、檩条焊制,安装暖气管道。否则实施处罚。
(b)仓储:下午继续焊制第29-31组粮仓大架,安装不锈钢丝网。
