基 地 日 志
日 期:2016年11月16日 星期三
天 气:晴0~-12℃、湿度44~77%、降水量0mm、东北风1~3级
部 门:工程部
工程部:
1、基地建设:
1)宿舍楼:铺设楼梯大理石面。
2)碾米厂建设:

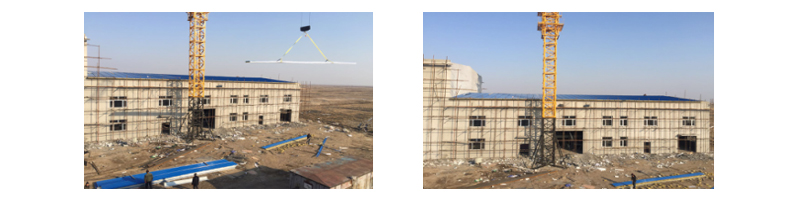

(a)加工车间安装彩钢完成。
(b) 讨论加工车间功能修改,参与者林阳、李教授、总裁。
锅炉房、包材间改装成二层,一层层高3.5m;办公室、更衣室改装成二层(一层化
验室、更衣室,二层开间办公室),一层层高3m。采暖采用电锅炉12KW*3台,统一
放置于锅炉房。
(d)仓储:继续焊制30-32组仓储设备,安装不锈钢丝网。
商议焊制完成时间及吊装时间(确定20日),土建脚手架因仓储设备而不能拆除增加
租赁费用而强烈抗议。

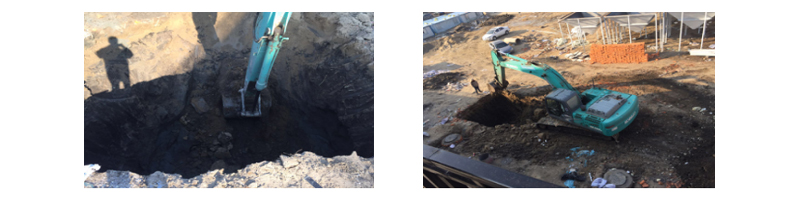

2、其他工作:大钩机继续清理泄渠并开挖化粪池调节池。
化粪池开挖长宽深分别15*4*4.2m,因塌方及渗水问题改变方案:深度分两次挖掘。计划
明日排水。
